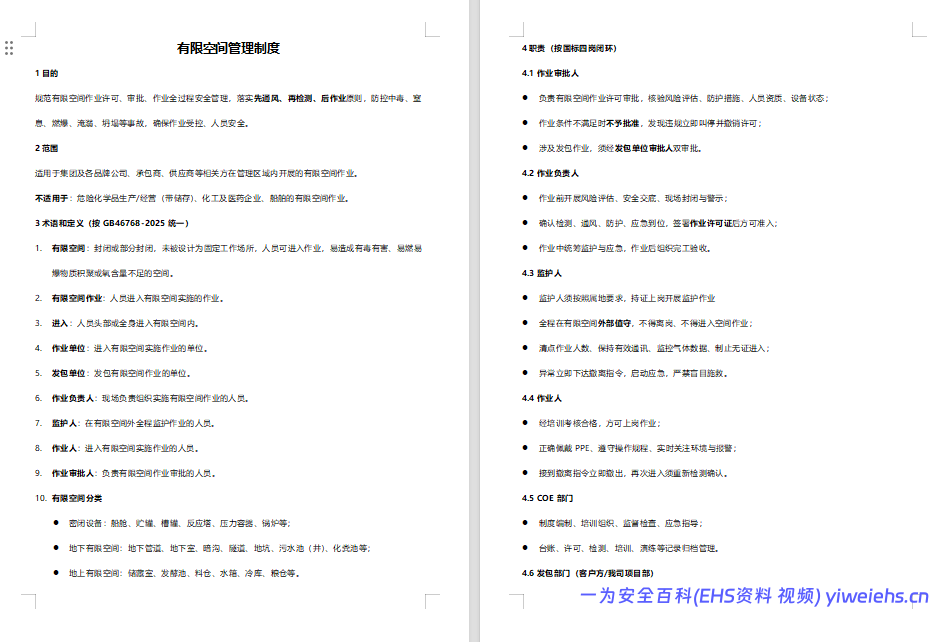

这份制度是集团参照GB46768-2025新国标编制,2026 年 5 月 1 日正式落地,专门管控污水井、储罐、料仓这类密闭 / 半密闭场所的作业风险,化工危化存储、船舶行业并不适用,集团内部自有人员、外包承包商、供应商全部要遵守,核心围绕有限空间作业审批、气体检测、监护管控、承包商管理四大板块搭建全流程安全防线。
制度开篇先把专业概念掰碎讲清楚:有限空间分密闭设备、地下空间、地上空间三类,只要人头或全身伸进空间就算 “进入作业”;同时划定四类核心岗位权责,形成闭环管理 —— 作业审批人负责盖章放行、不合格直接叫停;作业负责人是现场总牵头,作业前风险评估、完工验收全由他统筹;监护人必须持证、寸步不离洞口,一旦气体超标立刻喊人撤离,绝对不能自己冲进空间救人;作业人员得考过培训才能上岗,听见撤离指令必须马上出来,二次进空间要重新测气。除此之外 EHS 部门管制度、培训、台账归档,发包部门负责审核外包队伍资质、同步告知现场风险。
日常基础管控是防事故的第一道关卡,也是国标强制硬性要求:第一要全面摸排厂区所有有限空间,建好动态更新台账,标注点位、危险类型;第二每个入口必须挂风险告知牌,写明缺氧、中毒、爆炸三类危险,标注氧含量、硫化氢、一氧化碳、可燃气体四项安全限值,附上应急电话;第三全员每年至少一次专项培训,审批、监护、作业、救援人员都要考核过关,培训记录留存 3 年;第四检测仪器每年校准、潮湿区域照明电压严控 12V/24V/36V 分级标准,呼吸器、安全带、通风机定期检修;第五配套应急处置方案,专项预案一年演练一次,现场简易处置方案半年演练一次,所有演练资料统一归档。
整套作业流程死死守住 “先通风、再检测、后作业” 铁律,分作业前、作业中、作业后三段严格管控:
作业开工前步骤一步都不能省:先评估现场所有风险,办理《有限空间作业许可证》,外包工程还要甲乙双方双审批;负责人给全员做安全交底并签字;封闭作业区域、拉警示围挡;切断管道、设备能量并上锁挂牌,清空内部有毒物料;先自然通风,再用泵吸式四合一检测仪,从上到下、多点采集氧气、可燃气体、硫化氢、一氧化碳数据,四项指标同时达标才能开工,数值不达标就持续机械通风(严禁纯氧通风),复测合格再准入;根据风险高低配齐防护装备,低风险配逃生呼吸器,有毒气体持续挥发场景必须穿戴空气呼吸器 + 全身安全带,搭配防爆通讯、护目镜、防化服等全套个体防护装备。
作业进行中不能放松警惕:全程保持机械通风,清淤、焊接、涂装这类高污染工序要加大通风量;每 15 分钟记录一次气体读数,监护人和洞内人员时刻保持对讲;只要出现仪器报警、人员头晕不适、防护装备损坏等任意一种情况,全员立刻撤出;中途停工要封闭洞口,再次开工必须重新通风检测;一旦发生中毒窒息事故,救援人员先做好自身防护再施救,杜绝盲目入洞造成二次伤亡。
全部工作结束后要走完验收流程:负责人清点人员、工具全部撤出,关闭空间出入口,解除隔离围挡,在许可证上填写完工确认签字存档,清理现场警示标识,才算完整闭环。
许可与外包、台账管理也有明确规则:作业许可证贴在洞口,时效只覆盖本次作业,环境变差、违规操作直接作废,作废票据至少保存 1 年;对外包承包商要提前核验安全资质、装备、人员培训记录,签订安全协议,全程派人现场监督;全流程纸质记录(台账、许可证、交底、培训、设备校准、应急演练)统一归档留存,方便后续安全核查。
近几年多地发酵池、污水井有限空间事故频发,大多是跳过审批、不检测、监护人脱岗、盲目施救导致多人伤亡,这份新国标制度正是针对这类高频漏洞制定硬性约束,把从空间建档、人员培训到作业全流程、事后归档的每一环都明确标准,从源头遏制中毒、窒息、燃爆、淹溺事故。
