传统钢管扣件式脚手架在工地检查里经常暴露出不少问题,像钢管、扣件质量不过关,现场搭设胡乱操作等情况屡见不鲜。对比下来,承插型盘扣式脚手架优势十分突出,也是现在施工现场大力推广的架体类型。一方面它安全系数更高,全部采用标准化模数杆件,步距、间距都是固定规格,能很大程度减少人为搭设失误带来的隐患;立杆采用 Q355 低碳合金结构钢,不容易发生杆件变形,架体整体承载力、稳定性更强。另一方面还能改善现场文明施工面貌,杆件做过热浸镀锌处理,不容易生锈掉漆,外观颜色统一美观;现场也不会散落一堆螺丝、扣件这类小配件,场地看着更加整洁。

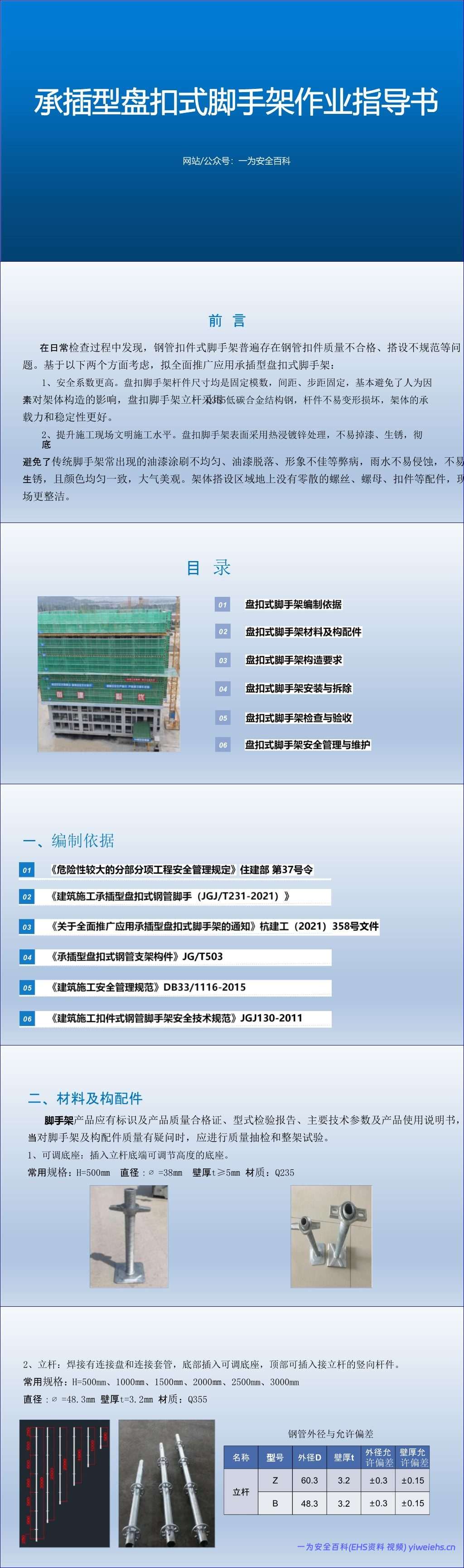

一、编制依据
本作业指导书结合现场实际工况、相关国家及行业规范标准编制,脚手架进场必须配齐产品标识、合格证、型式检验报告、技术参数、使用说明书。如果对构配件质量存疑,要开展抽样检测甚至整架试验,杜绝不合格材料直接上工地。
二、材料及构配件核心参数
所有配件进场都要做好外观核验,不同构件材质、尺寸都有硬性要求:

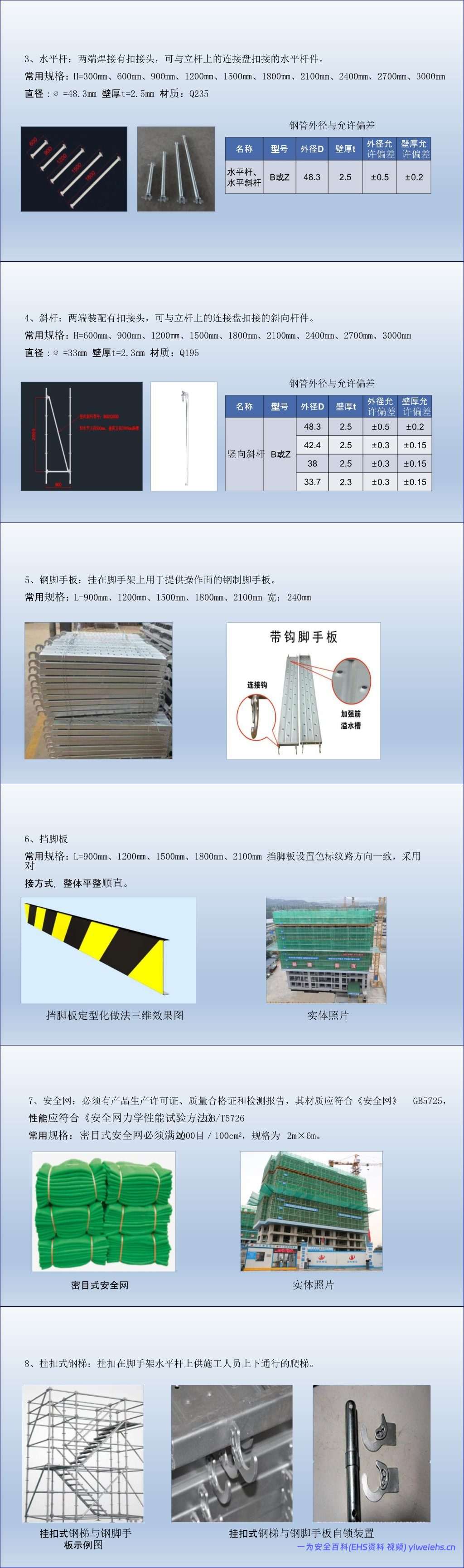

可调底座:常用高度 500mm,直径 38mm,壁厚≥5mm,材质 Q235,用来调节立杆底部高度。
立杆:有 500‑3000mm 多种模数,外径 48.3mm,壁厚 3.2mm,Q355 钢材,自带连接盘与套管,是架体主要竖向受力构件。
水平杆:规格覆盖 300‑3000mm,外径 48.3mm,壁厚 2.5mm,Q235 材质,两端扣接头直接扣接在立杆圆盘上。
斜杆:外径 33mm,壁厚 2.3mm,材质 Q195,依靠扣接头和立杆盘扣相连,承担架体抗侧力。
钢脚手板、挡脚板:长度 900‑2100mm,脚手板作为操作工作面;挡脚板纹路色标要统一,采用对接拼装,保证顺直平整。
密目安全网:要满足 GB5725 规范,2000 目 / 100cm²,常规尺寸 2m×6m,必须具备生产许可、合格证、检测报告。
挂扣式钢梯:直接挂扣在水平杆上,供工人上下架体通行,自带自锁装置。
水平隔离外挑杆、挂钩:用来封堵架体和建筑主体之间的缝隙,避免发生人员物料坠落风险。
小提醒:钢管外径、壁厚都有允许偏差,进场验货时要对照指标核对,超差构件坚决不能投入使用。
三、现场构造要求

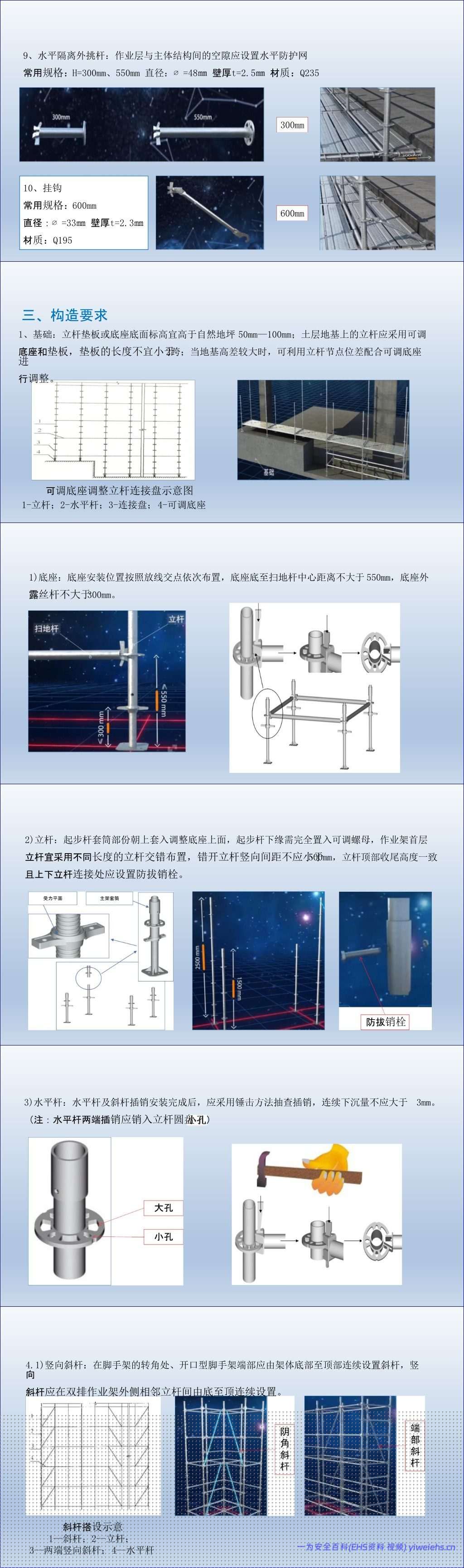

1. 普通落地架

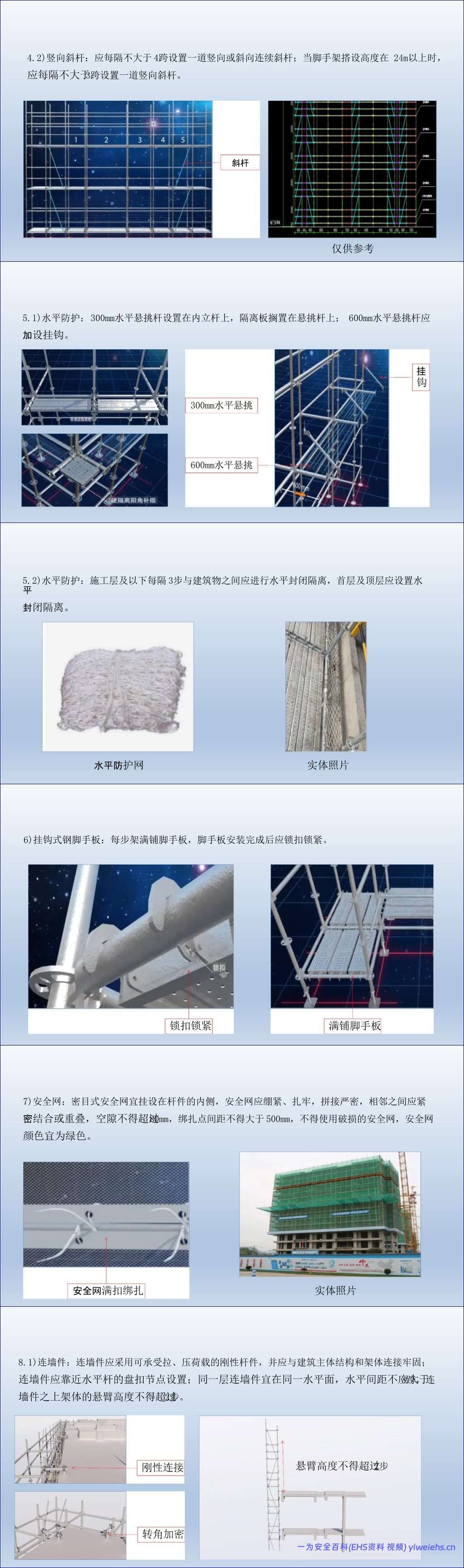

①基础部分:立杆垫板或者底座底面最好高出地面 50‑100mm。土地地基一定要配垫板 + 可调底座,垫板最少跨过两跨立杆。地基高差大的时候,可以靠立杆节点配合可调底座找平。底座丝杆外露不能超过 300mm,底座底面到扫地杆中心距离≤550mm。
②立杆:首层立杆要长短错开布置,错开竖向距离不小于 500mm;杆件对接位置必须插上防拔销栓,防止杆件脱开。
③水平杆:装好插销之后要用锤子敲击抽查,插销连续下沉量不能大于 3mm,两端插销务必完全卡入立杆圆盘。

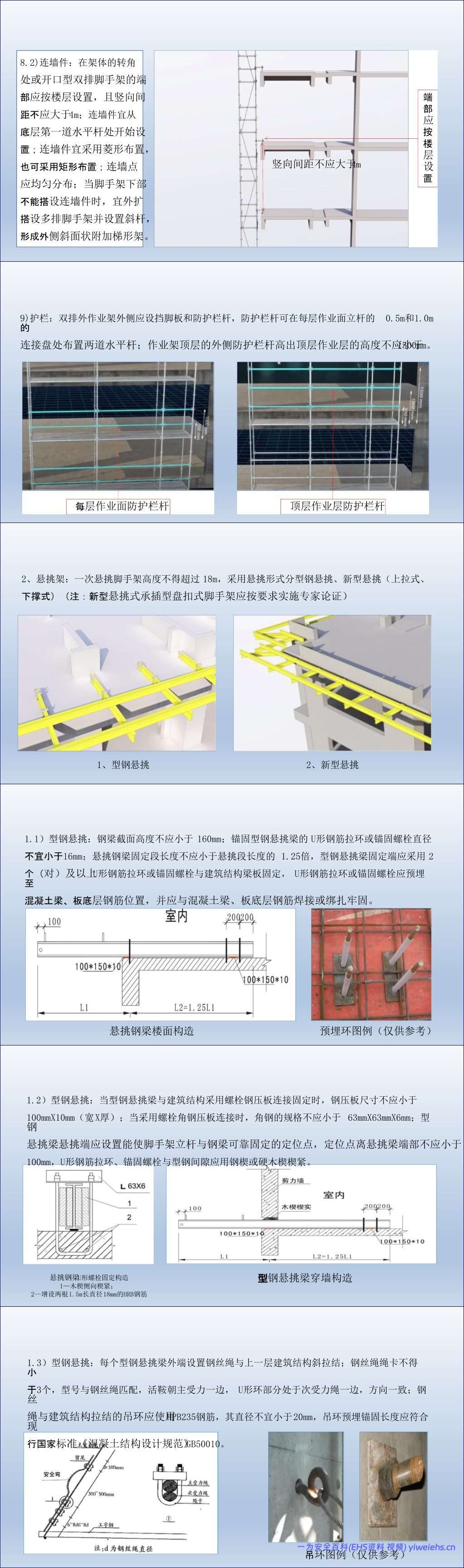

④竖向斜杆:脚手架转角、开口架两端,要从底到顶连续设置斜杆;搭设高度 24m 以内,最多隔 4 跨设置一道连续斜杆;搭设高度超过 24m,间隔不能大于 3 跨。
⑤水平隔离防护:架体跟建筑空隙使用悬挑杆做隔离封闭;首层、顶层以及施工层往下每 3 步,都要做水平封闭隔离,严防高处坠物。
⑥脚手板:每一步架体都要满铺钢脚手板,锁扣必须锁紧,防止脚手板移位滑脱。
⑦安全网:挂在杆件内侧,绷紧扎牢,拼接缝隙不能超 80mm,绑扎点间距控制在 500mm 以内,破损的安全网直接报废不用。
⑧连墙件:采用刚性杆件,能同时承受拉力和压力,尽量靠近盘扣节点设置;水平间距不大于 3 跨,连墙件上方架体悬臂高度最多 2 步。转角、开口架端部竖向间距≤4m,优先从底层第一道水平杆就开始设置,可菱形或者矩形排布。底层没法设置连墙件的情况,可外扩搭设梯形附加架。
⑨防护栏杆:作业层立杆 0.5m、1.0m 盘扣位置设置两道水平防护杆,搭配挡脚板;顶层外侧栏杆高出作业层不小于 1500mm。
2. 悬挑脚手架
一次悬挑搭设高度严禁超过 18m,分为型钢悬挑、新型上拉 / 下撑式悬挑两大类,新型悬挑方案需要组织专家论证。
型钢悬挑:钢梁截面高度≥160mm;锚固拉环、螺栓直径不小于 16mm;钢梁固定段长度≥悬挑段 1.25 倍,固定位置不少于 2 组锚固构件,预埋构件要和梁板钢筋绑扎或者焊接牢固。连接压板、角钢规格要达标;悬挑梁端部立杆定位点距离梁端头≥100mm,缝隙用钢楔、硬木楔塞紧。钢梁外端斜拉钢丝绳,绳卡不少于 3 个,吊环钢筋直径不宜小于 20mm。
新型工具式悬挑:依靠拉杆、套筒、型钢支座、穿墙螺栓共同受力,所有细节严格按照专项施工方案执行。
3. 其他配套构造
1. 挂扣钢梯:内置楼梯外侧两道栏杆 500mm、1000mm;外置楼梯内外双侧都设置两道防护栏杆。
2. 防雷接地:架体底部做接地处理,金属连接件一头接立杆圆盘螺栓,一头连接建筑预留接地端子。
3. 卸料平台:只能布置在标准架体内部,两侧增设防护栏杆,严禁用扣件钢管私自搭设悬挑卸料平台。
4. 塔吊附墙:附墙构件尽量和立杆、操作层错开;碰到水平杆冲突,0.5m 水平杆可以拆除,1m 位置杆件可整体上移 0.5m。
四、脚手架安装与拆除作业

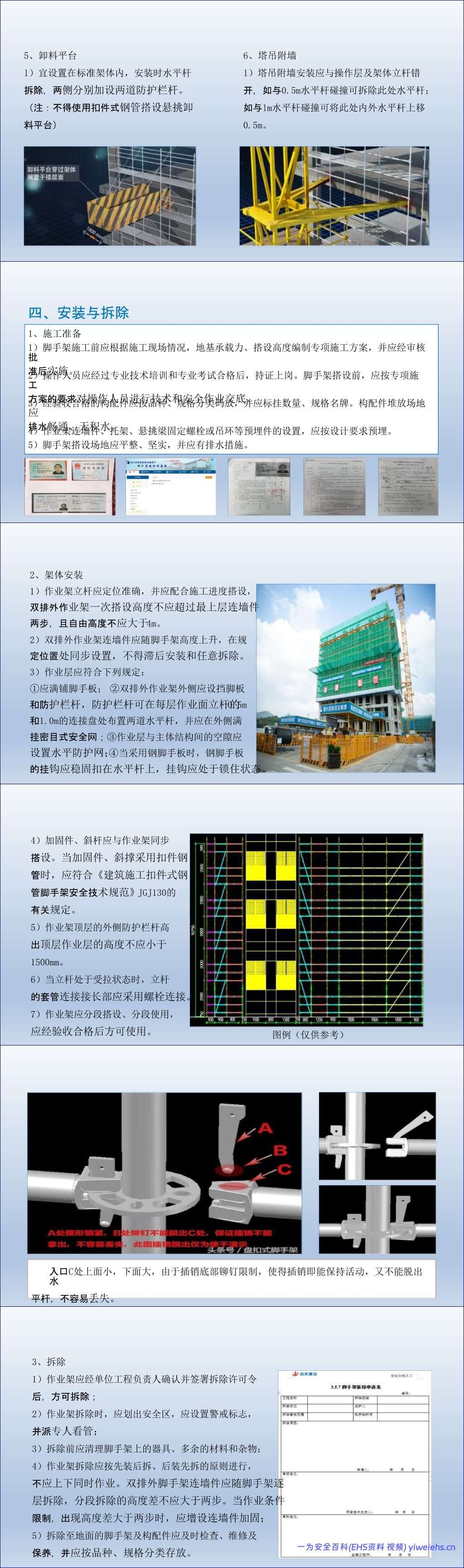

前期施工准备
脚手架开工前,结合地基条件、搭设高度编制专项施工方案,走完审核审批流程。上岗工人必须持证,搭设前落实安全技术交底。构配件分类堆放整齐,场地做好排水;连墙件、悬挑梁预埋吊环、螺栓要提前按图纸预埋到位,搭设场地平整夯实。
架体安装要点
立杆定位要精准,跟土建施工进度同步搭设。双排外架单次搭设高度不能高出最近连墙件 2 步,自由高度不能大于 4 米。
❗连墙件必须跟着架体升高同步安装,不许滞后、不许私自拆掉。
作业层要做到脚手板满铺,外侧挡脚板 + 双道防护栏杆 + 密目安全网齐全;架体与建筑缝隙做好水平防护;钢脚手板挂钩必须锁死。斜杆、加固件同步往上搭;顶层防护栏杆高出作业层≥1500mm。立杆受拉工况,套管接长处要使用螺栓加固。
脚手架要分段搭设、分段验收,验收合格之后才能投入使用。
架体拆除作业
没有拿到拆除许可令,严禁动手拆脚手架!拆除区域拉警戒线,安排专人看守。先把架体上工具、杂物全部清理干净。
遵守先装后拆,后装先拆原则,禁止上下同时拆。连墙件跟着架体逐层往下拆,分段拆除高差不能超过两步;高差超标的时候,必须临时补加连墙件加固。拆下来的构件及时检修保养,分类堆放保存。

五、检查和验收
下面这些节点,一定要分阶段开展检查验收:
1. 地基完工,脚手架正式搭设之前;
2. 架体搭到首段 6m 高度;
3. 随施工进度逐层上升过程中;
4. 搭设完成,达到设计总高度;
5. 停工超过 1 个月,准备重新启用;
6. 遭遇 6 级以上大风、大雨、地基冻土解冻之后。
重点提示:采用新型上拉、下撑悬挑盘扣架,要提供厂家型式试验报告;如果悬挑构件现场自行加工,还需要配套企业资质、原材料、焊接质量证明材料。
验收核查重点:地基无不均匀沉降,底座没有悬空松动;连墙件连接牢靠;安全网、防护栏杆完整牢固;周转构配件做好外观检查并记录;搭设、检查资料完整存档;所有插销全部销紧到位。
六、安全管理与维护
1. 搭设拆除人员安全帽、安全带、防滑鞋三件套必须佩戴到位。
2. 严格照着专项方案流程施工,不能随便改动架体杆件,禁止私自增加附属设施。
3. 脚手架地基周边不能随便开挖;架上动火作业配备防火措施,专人监护。
4. 脚手架和高压线路保证安全距离,空旷区域落实防雷接地。
5. 架体上物料堆放整齐,通道保持畅通;遇到极端天气提前做好防范。
