该图册围绕房建施工安全生产标准化展开,系统涵盖了从项目管理到具体施工环节的安全规范,旨在为房建施工提供全面、可操作的安全生产指导,共分为十二大部分,各部分核心内容如下:

一、项目安全与职业健康管理
安全生产组织与责任:建立以项目部负责人为组长的安全生产领导小组,每周至少召开一次安全生产会议;按工程类别(房屋建筑、装饰机电安装等)及规模(建筑面积、合同额)配备专职安全生产管理人员,明确 “党政同责、一岗双责”,构建 “横向到边、纵向到底” 的全员安全生产责任制,三级单位与项目部年初签订安全生产目标责任书并年底考核。
危险源辨识与评价:开工一个月内,由项目总工程师组织用工作危害分析法(JHA 法)、安全检查表法(SCL)等辨识风险,用作业条件危险性分析法(LEC)评价,制定风险分级管控清单(分一级红色、二级橙色、三级黄色、四级蓝色,对应不同管控层级),按 “风险越高管控层级越高” 原则落实管控措施。
项目安全生产策划:基于风险分级管控清单,由三级单位安监部在开工一个月内组织编制安全生产策划书,涵盖危险源辨识、安全目标、组织体系等 7 个要点,经评审审批后由项目经理组织实施,企业安监部监督。
安全生产运行控制:包括安全生产费用单独计提核算;分入场三级教育、班前教育等多类安全教育培训,明确不同人员培训学时及方式;编制施工组织设计和专项方案并交底;核验分包单位资格、签订合同与安全协议,管控分包人员与设备;对机械设备分类(A 类大型设备、B 类中小型设备等)管理;编制消防方案并落实设施验收与检查;对危险作业实行许可制度;开展 “行为安全之星” 活动激励安全行为。
检查评价:有周安全检查、专项检查、日常巡查等多种检查类型,明确检查内容与频次;隐患分一般和重大,分别按 “三定”“五定” 原则整改;项目负责人每月带班生产时间不少于本月施工时间 85%,针对多发隐患制定专项治理方案。
应急管理:编制综合应急预案并评审发布,明确应急组织机构与职责;进行应急交底、组建救援小组、储备物资、对接外部资源;制定应急演练计划,每年至少一次综合或专项演练,每半年一次现场处置方案演练;事故发生后启动预案、组织自救、保护现场并上报。
二、现场设施

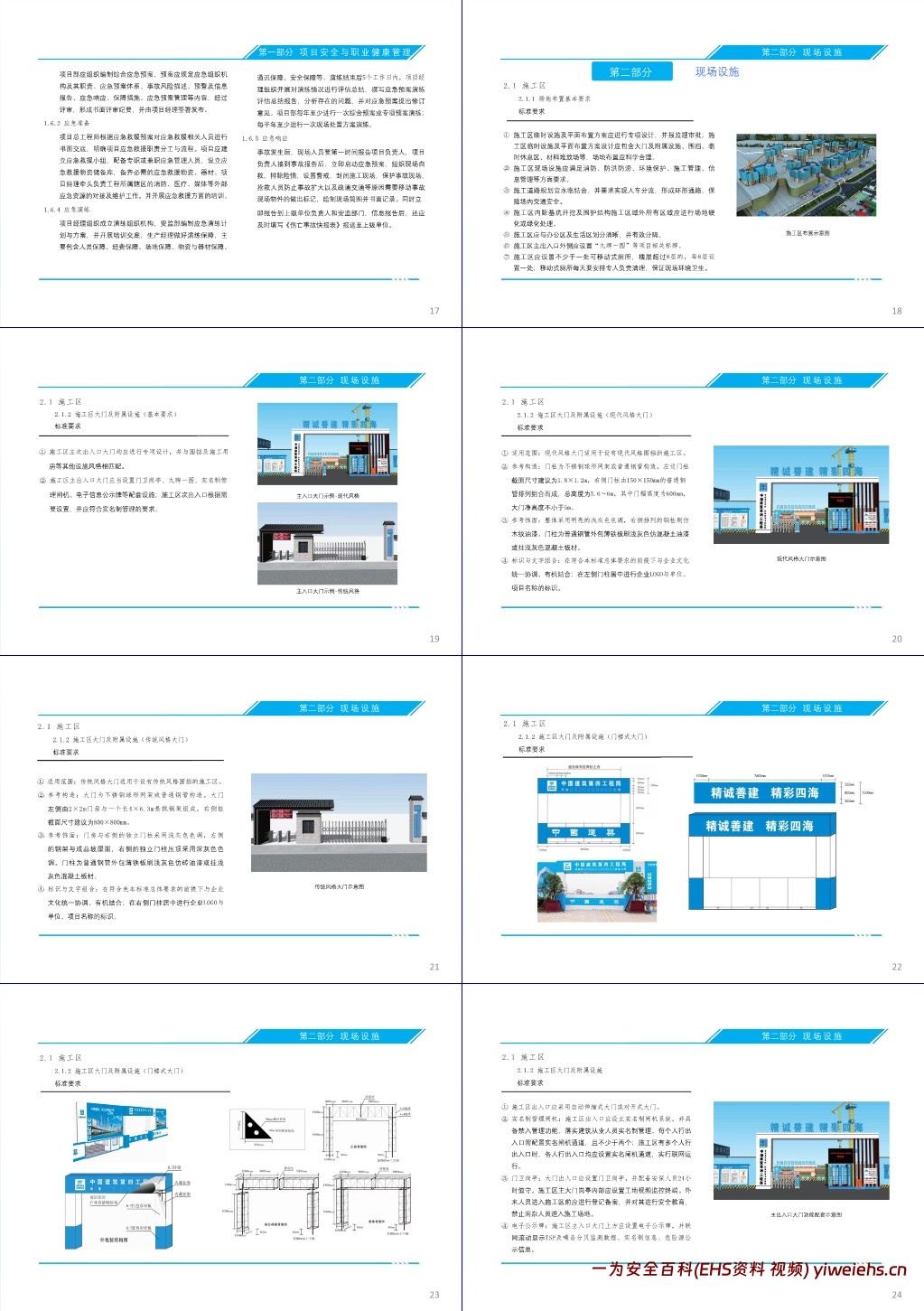

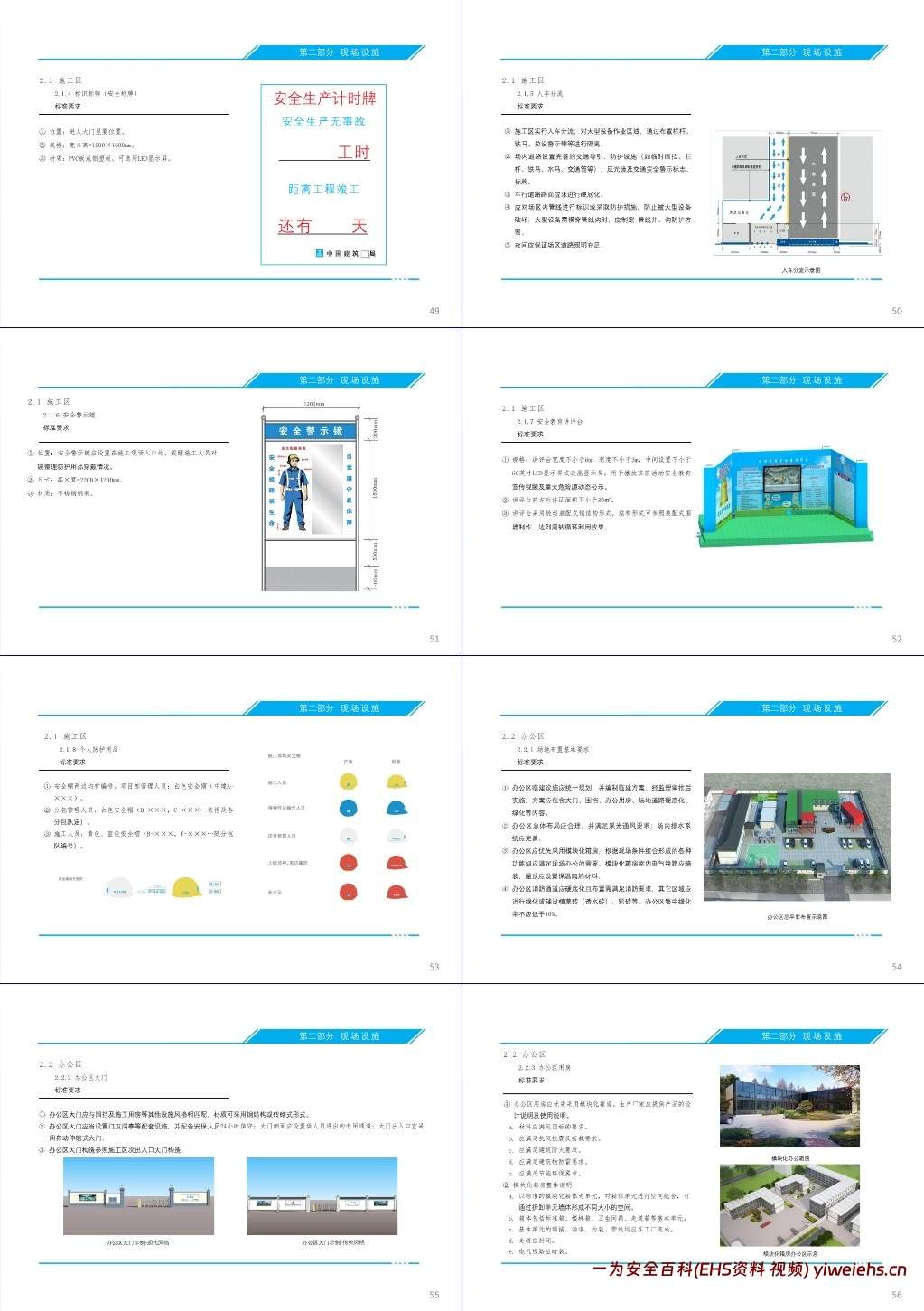

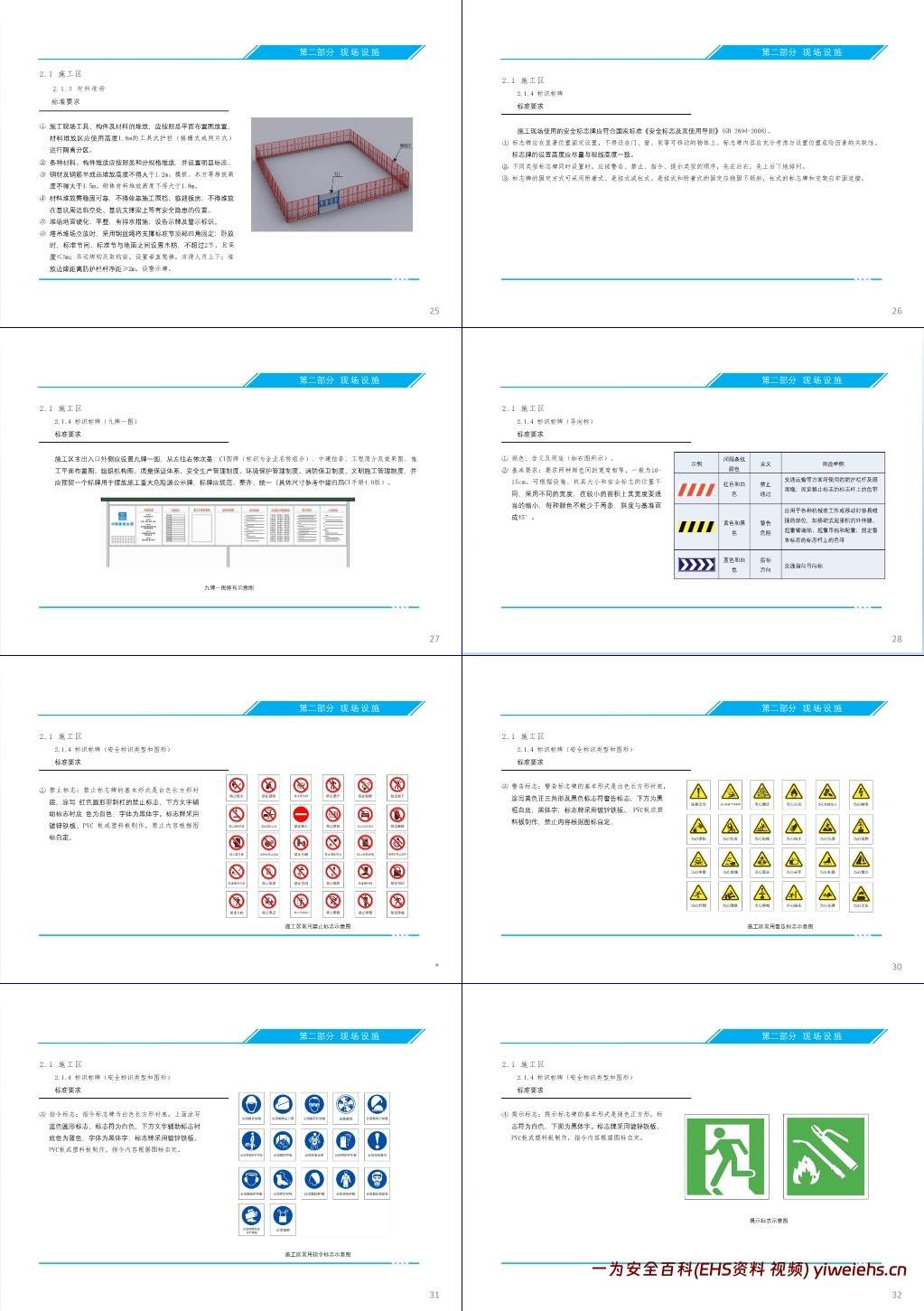

施工区:场地布置方案需专项设计审批,满足多方面要求,道路永临结合且人车分流,场地除特定区域外硬化或绿化;明确施工区大门(分现代、传统、门楼式)、附属设施(门卫岗亭、实名制闸机等)、材料堆场(分区隔离、限高堆放等)、标识标牌(符合国标,含九牌一图、导向标等)、人车分流(隔离大型设备区域、完善交通设施)、安全警示镜、安全教育讲评台(尺寸、设备要求)及个人防护用品(安全帽编号与颜色规定)的设置标准。

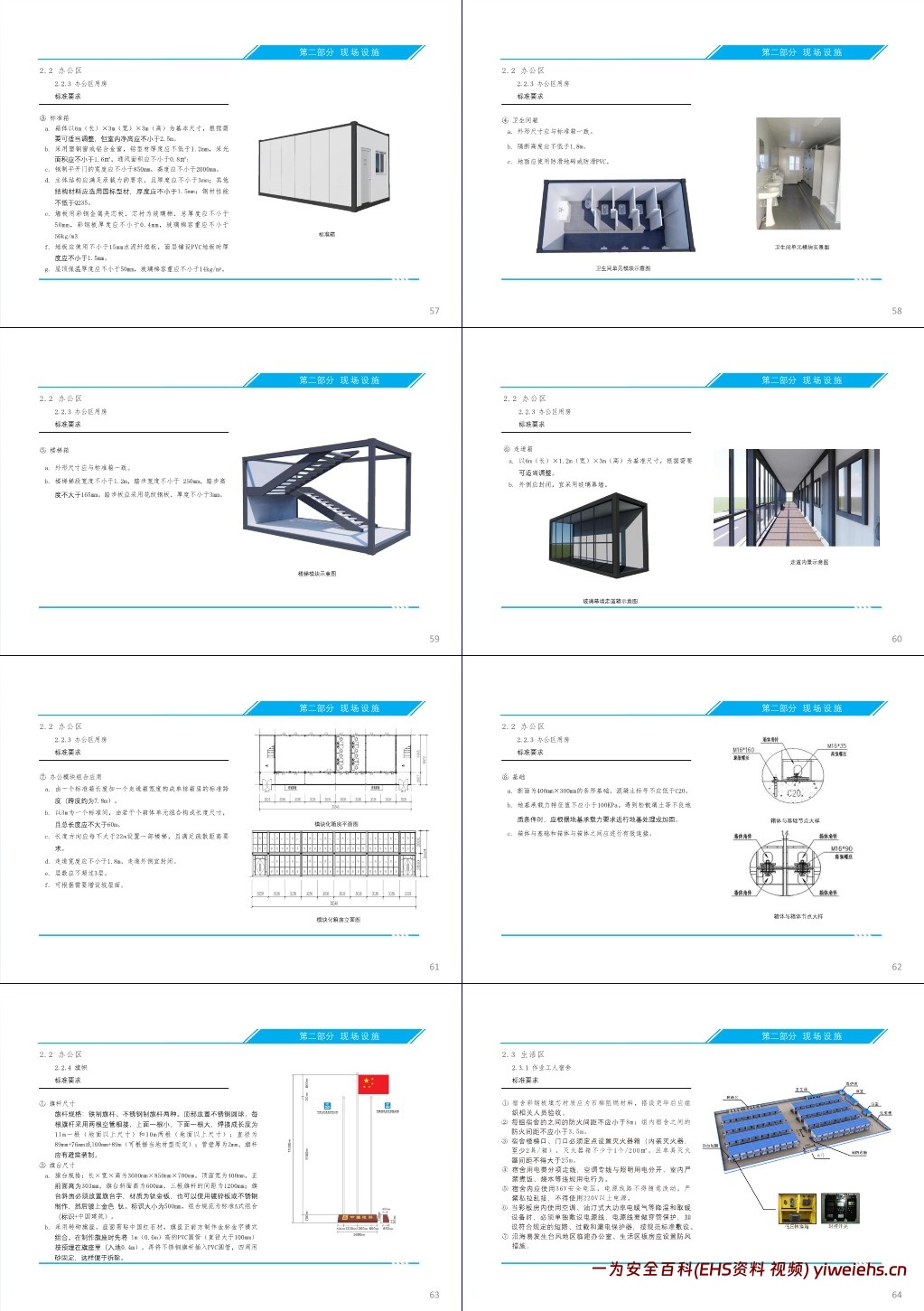

办公区:临建方案经审批,布局合理,优先用模块化箱房,消防通道硬化且绿化率不低于 10%;办公区大门与周边设施风格匹配,配备岗亭与安保;明确办公用房(模块化箱房的材料、尺寸、构造等)及旗帜(旗杆、旗台规格)的要求。
生活区:作业工人宿舍用石棉阻燃彩钢板,明确防火间距与消防设施配置,规范用电;食堂需符合卫生防疫要求,设置燃料储存室、油烟净化器等,规范消防与用电。

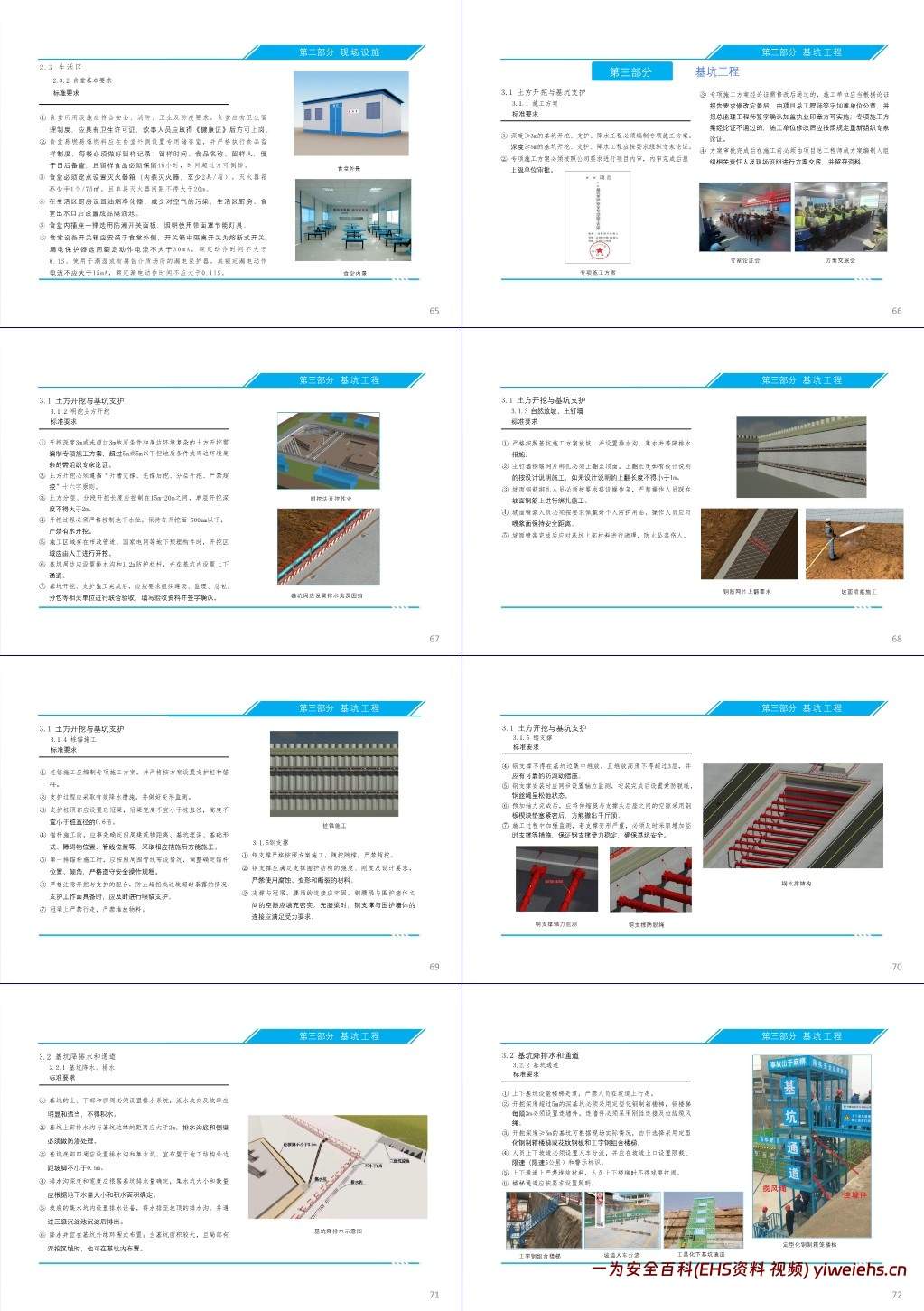

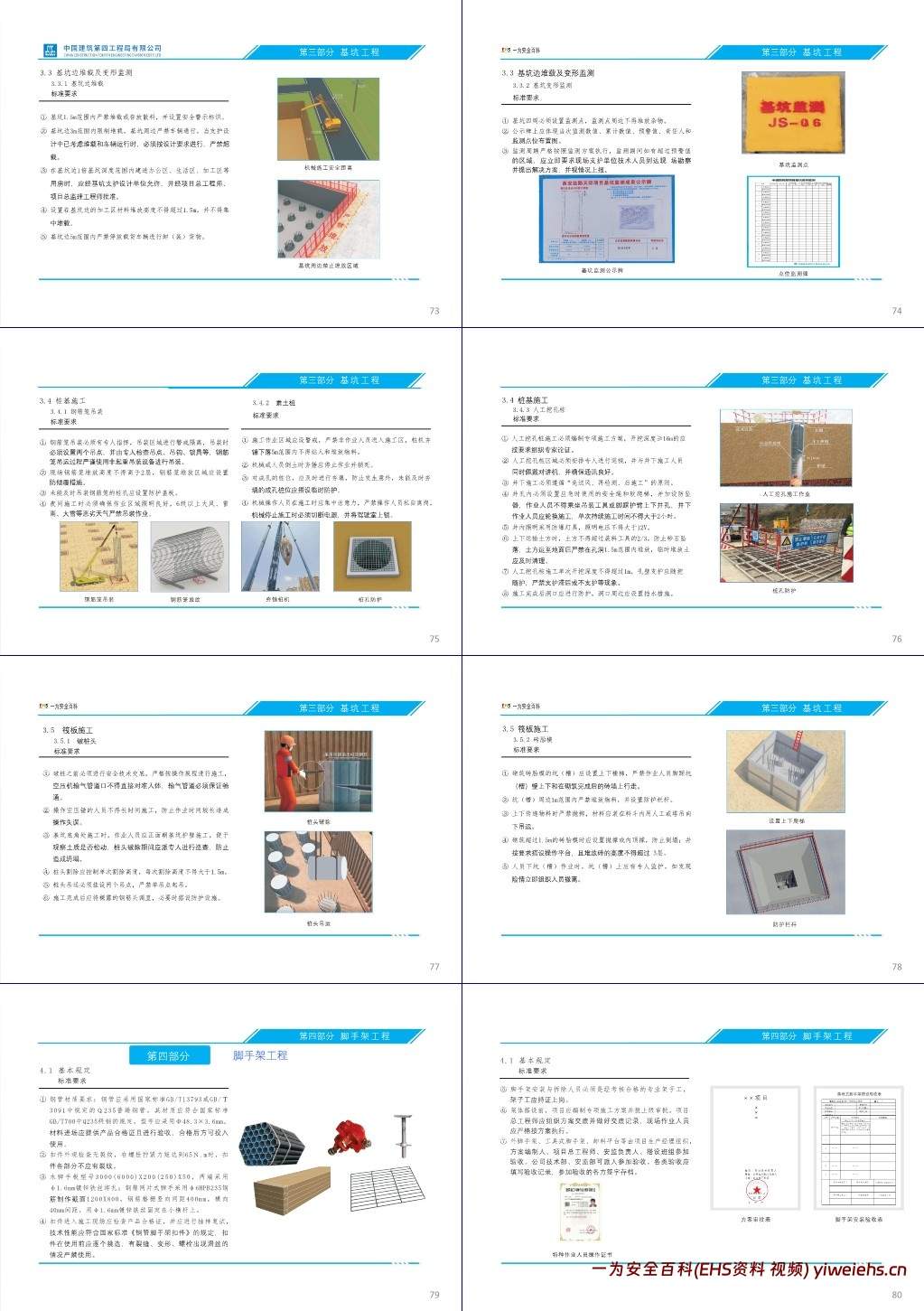

三、基坑工程
土方开挖与基坑支护:深度≥3m 的工程需编专项方案,≥5m 的需专家论证,方案经审批交底后实施;明挖土方遵循 “十六字原则”,控制开挖分段长度与深度,做好降水与防护,完工后联合验收;自然放坡、土钉墙、桩锚施工、钢支撑等支护方式均有具体操作与安全要求,如土钉墙钢筋网片上翻、钢支撑安装轴力监测等。
基坑降排水和通道:基坑上下部及四周设排水系统,明确排水沟与集水坑位置、尺寸;上下基坑设楼梯走道,深基坑用定型化钢制楼梯,通道需人车分流、设标识与照明。
基坑边堆载及变形监测:基坑 1.5m 内严禁堆载,3m 内限制堆载,明确加工区堆载高度;基坑四周设监测点,公示监测数据与责任人,按方案监测,超预警值及时处理。
桩基施工:钢筋笼吊装需专人指挥、设吊点等;素土桩施工设警戒、规范夯锤作业与桩孔防护;人工挖孔桩≥16m 需专家论证,遵循 “先送风再检测后施工” 原则,控制开挖深度与支护,规范照明、运输与防护。
筏板施工:破桩头前交底,规范操作与吊运;砖胎模施工设上下楼梯与防护栏杆,控制砌筑高度与物料传递,坑槽作业设专人监护。

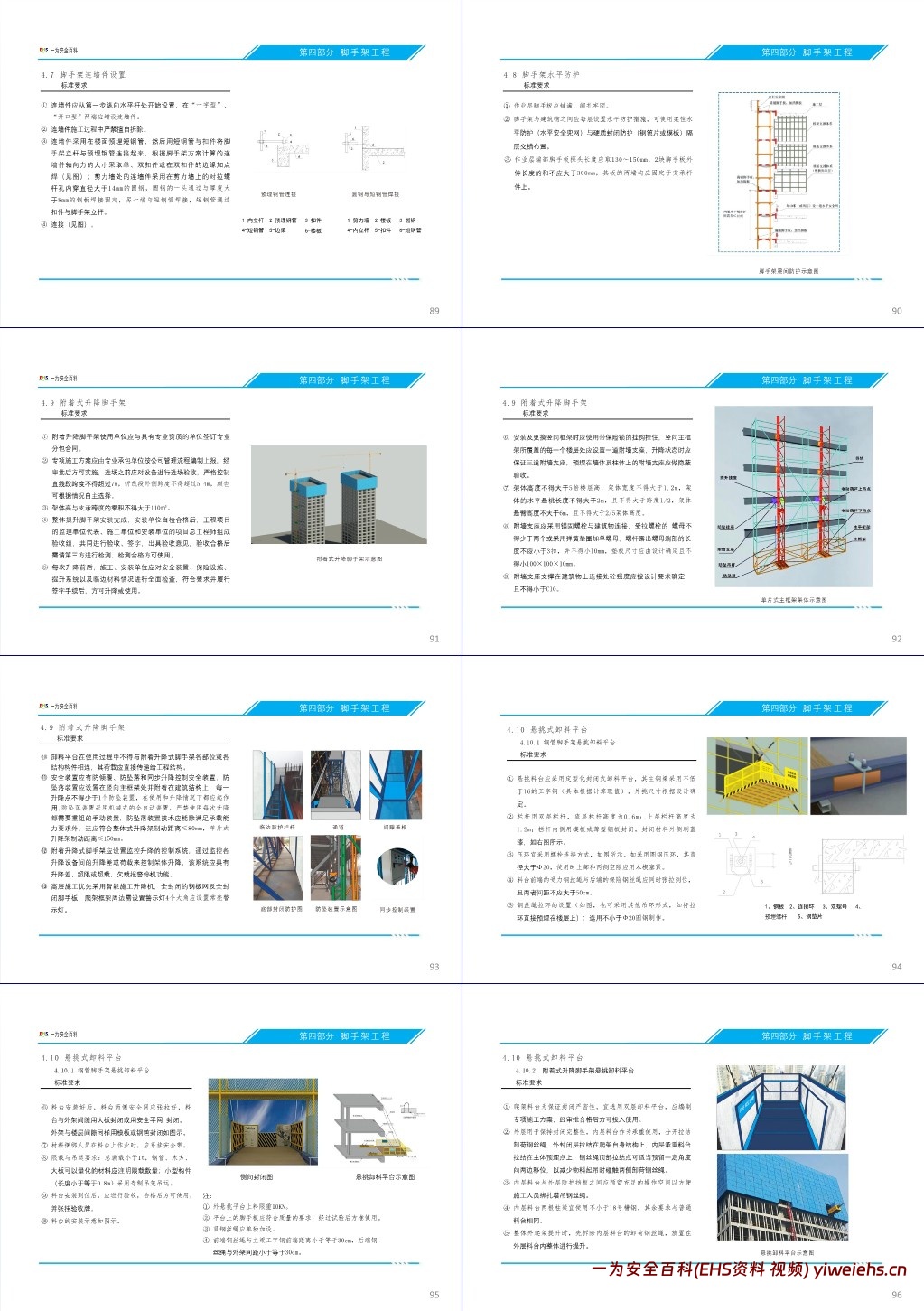

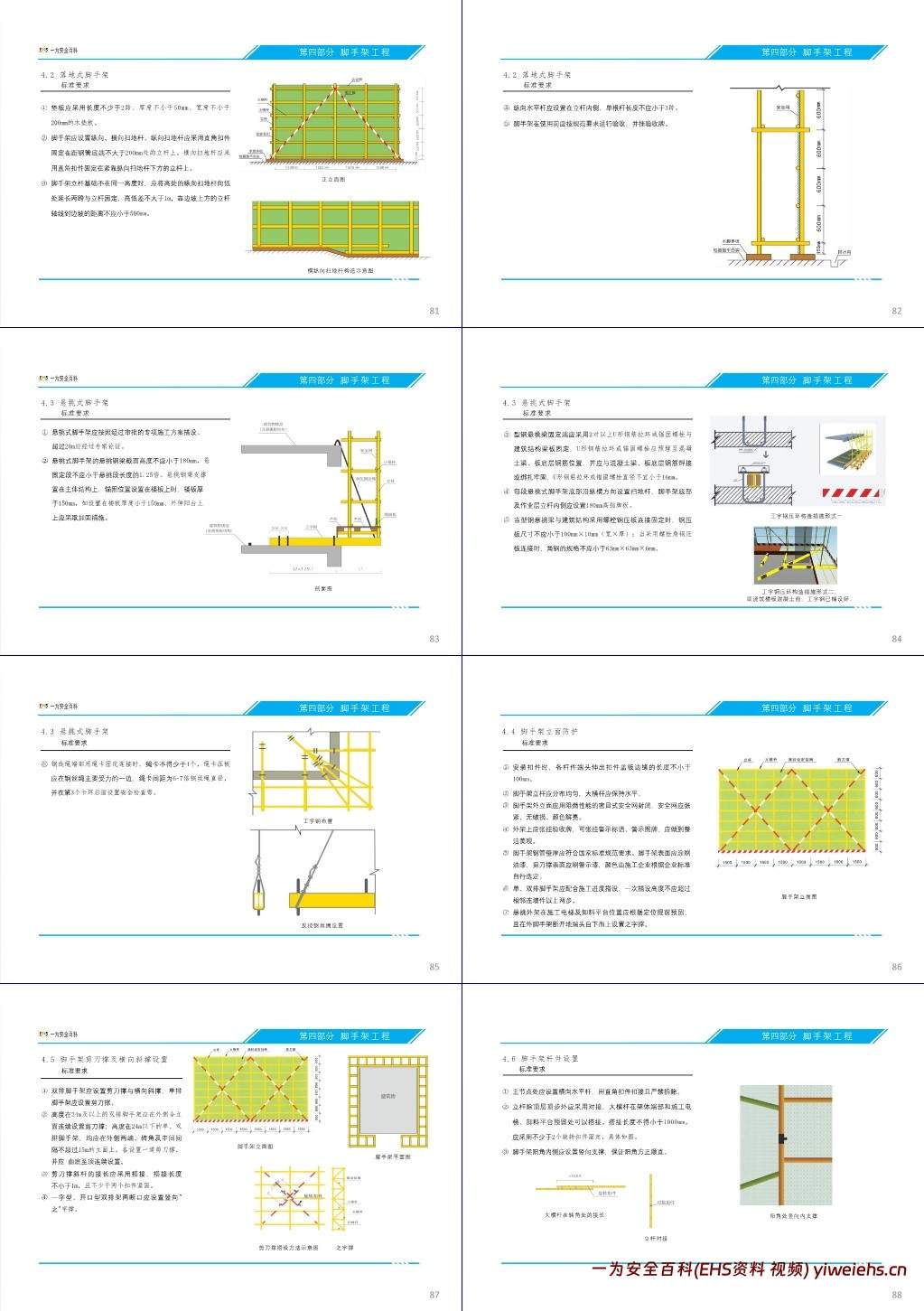

四、脚手架工程
基本规定:明确钢管、扣件、脚手板的材质与规格要求;脚手架安装拆除人员为持证专业架子工;需编制专项方案并交底,各类脚手架与卸料平台验收需多方参与并签字存档。
落地式脚手架:垫板规格明确,设置纵横向扫地杆,立杆基础不在同一高度时按要求处理,纵向水平杆长度与位置符合规定,使用前验收挂牌。
悬挑式脚手架:按审批方案搭设,≥20m 需专家论证;明确悬挑钢梁截面、固定段长度、锚固要求,设置扫地杆与挡脚板,规范钢丝绳固定与连接方式。
脚手架立面防护:杆件端头伸出长度、立杆与大横杆设置符合要求,外立面用阻燃密目安全网封闭,张挂验收牌与警示标识,控制搭设高度,预留施工电梯等位置时设之字撑。
剪刀撑及横向斜撑设置:双排脚手架设剪刀撑与横向斜撑,单排设剪刀撑,明确不同高度脚手架剪刀撑设置方式(如≥24m 双排脚手架外侧全立面连续设置),剪刀撑斜杆接长用搭接。
杆件设置:主节点设横向水平杆且严禁拆除,立杆(除顶层顶步)与大横杆接长方式与要求明确,脚手架阳角内侧设竖向支撑。
连墙件设置:从第一步纵向水平杆开始设置,严禁擅自拆除,明确不同部位(楼面、剪力墙)连墙件的连接方式与材料要求。
水平防护:作业层脚手板铺满绑扎,脚手架与建筑物间每层设水平防护(柔性与硬质交替),限制脚手板探头长度。
附着式升降脚手架:与专业资质单位签订分包合同,方案审批后实施,控制架体参数(如高与跨度乘积≤110㎡),安装后经多方验收与第三方检测方可使用,升降前后全面检查,明确附墙支座、安全装置等要求。
悬挑式卸料平台:分钢管脚手架和附着式升降脚手架悬挑卸料平台,均需编专项方案,明确主钢梁、栏杆、压环、钢丝绳等设置标准,控制限载与吊运,安装后验收挂牌。
吊篮脚手架:使用定型产品并验收,安装前交底,控制吊篮前梁外伸长度与拼装长度,配备独立保险绳,规范作业人数、安全绳固定、安全锁检查与施工节奏。

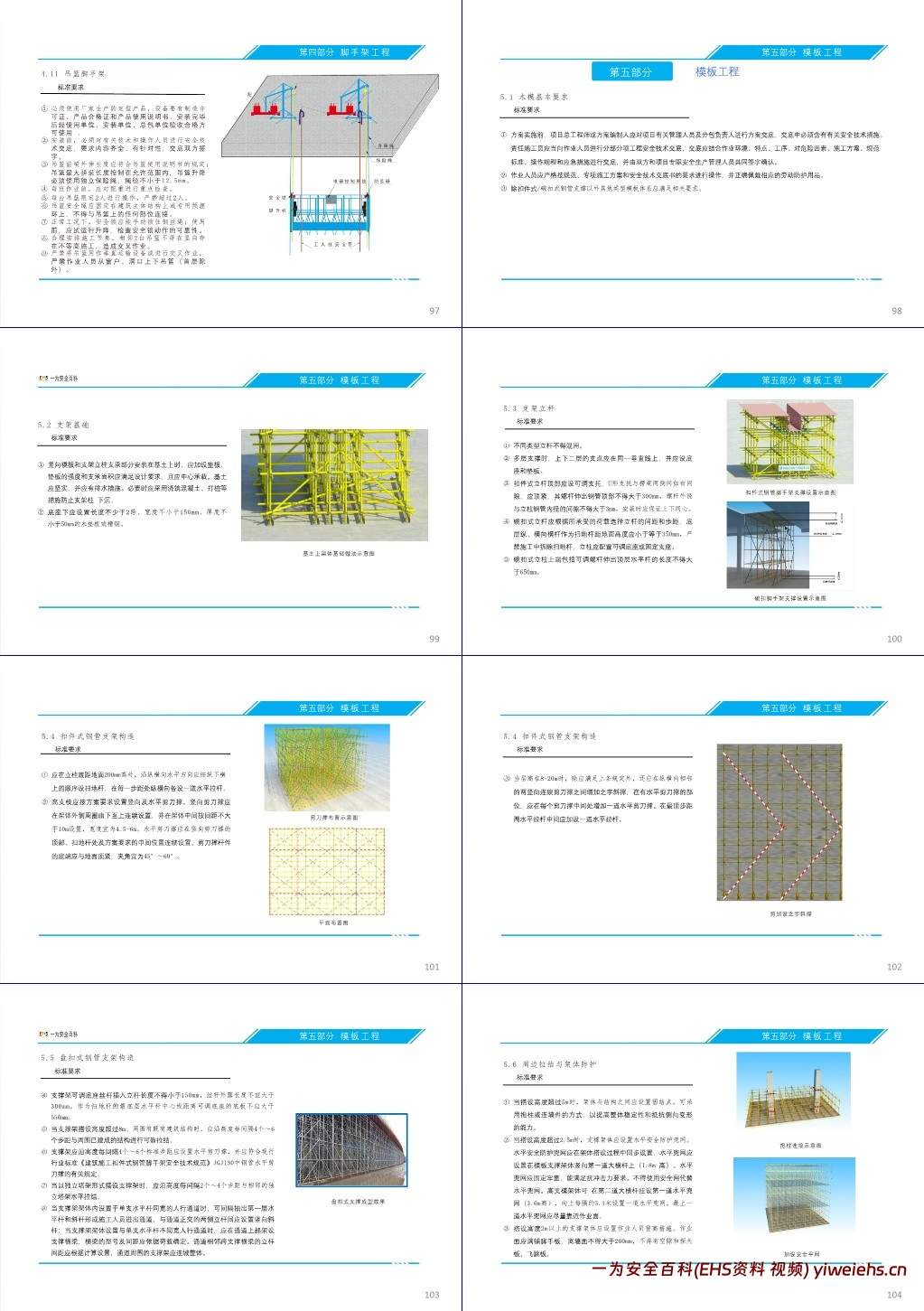

五、模板工程

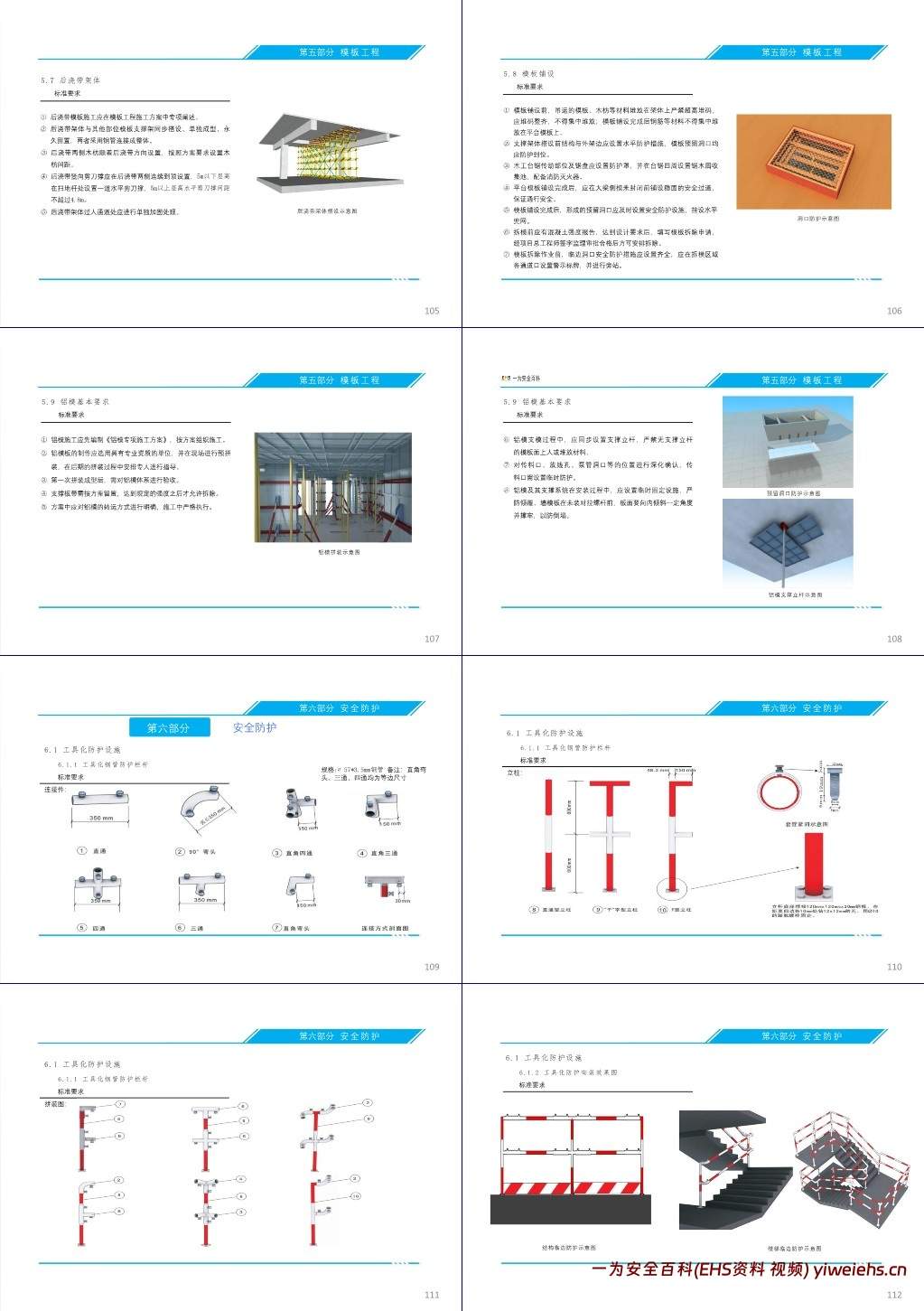

木模基本要求:方案实施前交底,作业人员按规范与方案操作,正确佩戴防护用品。
支架基础:竖向模板与支架立柱支承在基土上时加垫板,基土坚实且有排水措施,底座下设置特定规格垫板或槽钢。
支架立杆:不同类型立杆不得混用,多层支撑支点在同一垂直线,明确扣件式与碗扣式立杆顶部支托、可调螺杆伸出长度等要求。
扣件式钢管支架构造:设置扫地杆与水平拉杆,高支模按方案设竖向与水平剪刀撑,明确剪刀撑角度、布置方式,层高 8 – 20m 时增设之字斜撑与水平拉杆。
盘扣式钢管支架构造:规定可调底座丝杆插入与外露长度,支撑架超过 8m 时与周边结构拉结,按要求设置水平剪刀撑与拉结措施,明确人行通道设置方式。
周边拉结与架体防护:搭设高度超 5m 时架体与结构设固结点,超 2.5m 时设水平安全防护兜网,2m 以上架体设登高措施,作业面满铺脚手板。
后浇带架体:方案中专项阐述,与其他架体同步搭设、单独成型且连接成整体,明确木枋设置、剪刀撑布置及通道加固要求。
模板铺设:材料严禁超高集中堆放,铺设前后做好防护,木工台锯设防护罩与消防设施,平台模板铺设后设安全过道与洞口防护,拆模前确认混凝土强度并审批,拆模时设警示与旁站。
铝模基本要求:编制专项方案,由专业单位制作并现场预拼,第一次拼装后验收,按方案留置支撑板带与转运模板,支模时同步设立杆,明确预留洞口防护与临时固定要求。

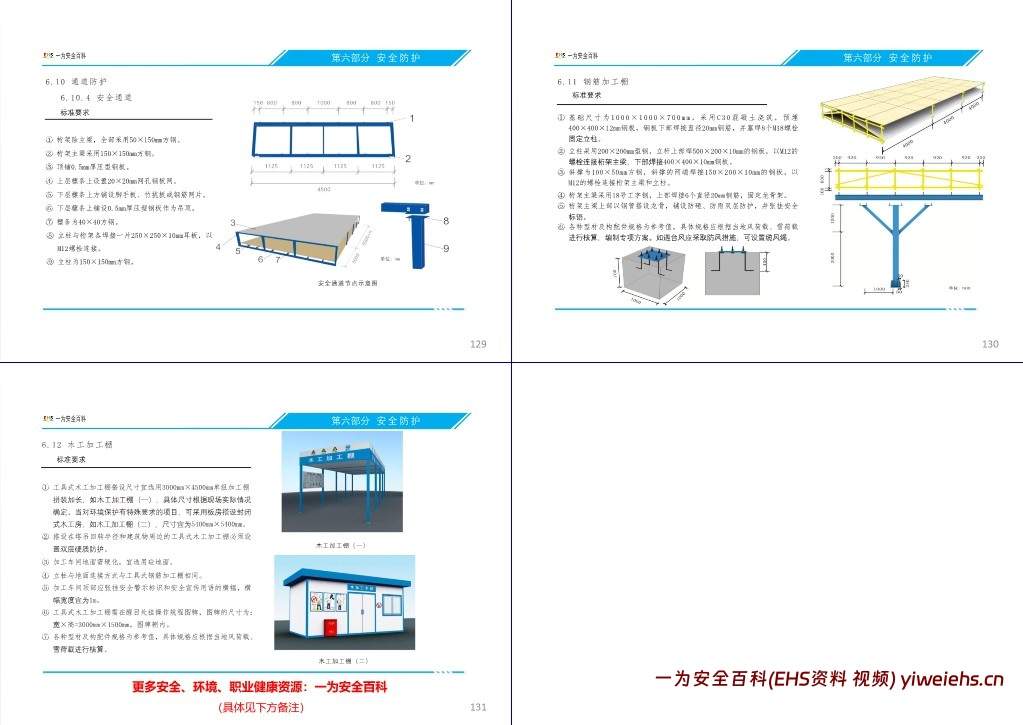

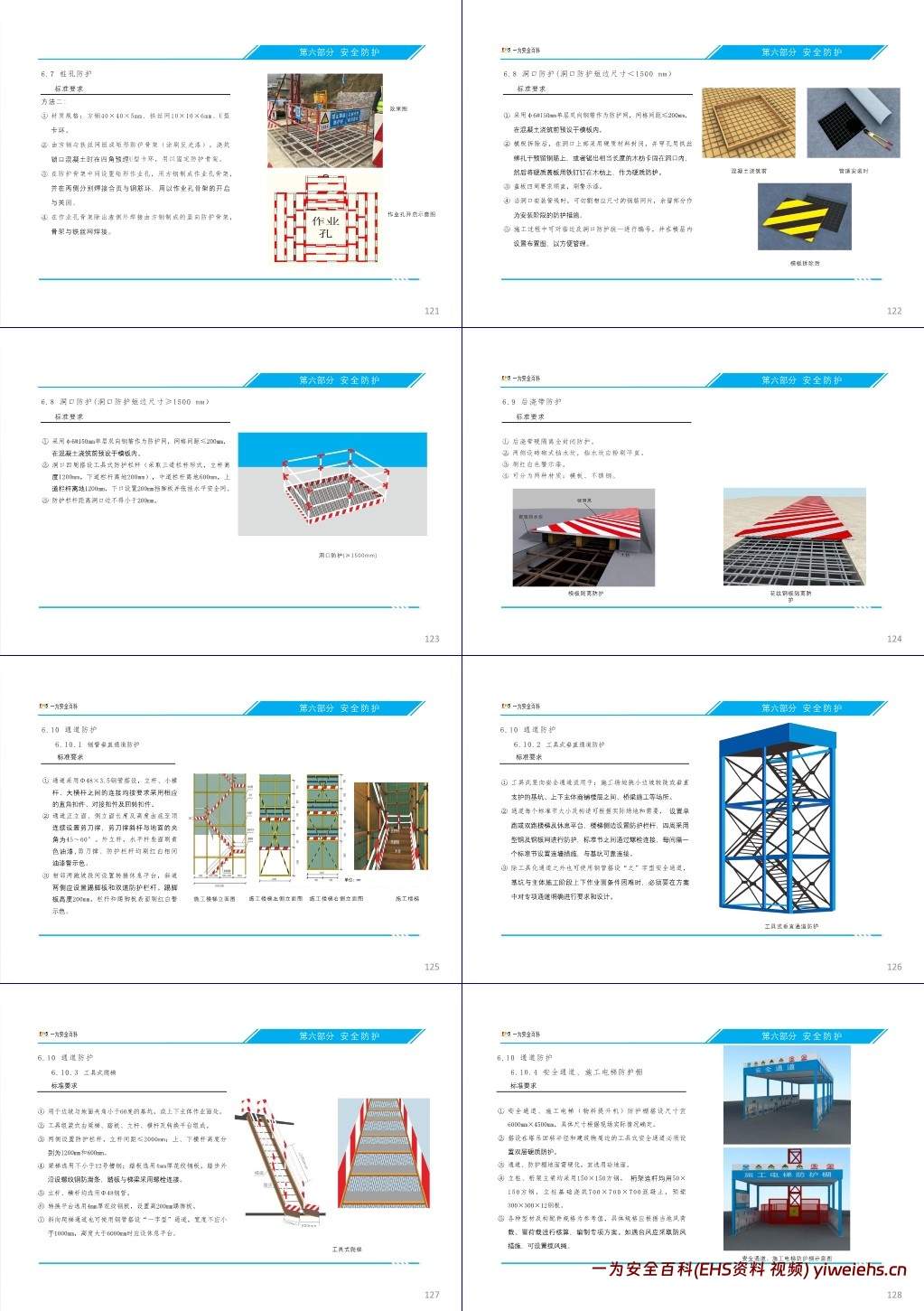

六、安全防护
工具化防护设施:包括工具化钢管防护栏杆(钢管规格、连接件、立柱、拼装要求)及安装效果图(结构、楼梯临边防护)。
窗台临边防护:低于 1200mm 的窗台、竖向洞口用横杆防护,端部固定,栏杆离地 1200mm,刷警示漆并挂标志牌。
网片式工具化防护围栏:分两类,分别适用于加工车间围护等和地面施工区域分隔等,明确立柱、外框、钢板网等材质、尺寸、连接方式及刷漆与标识要求。
挖土阶段承插式防护围栏:适用于基坑开挖阶段等,无需立柱,明确防护栏材质、尺寸、构造,刷警示漆并挂标志牌。
移动式防护栏杆:适用于临时道路隔离等,可添加企业标志。
室内电梯井口防护:分三件套式(由防护门等组成,明确安装与拆除方式)和上翻式(规定防护栏尺寸、翻转轴、踢脚板等)。
桩孔防护:两种方法,一是开挖超 2m 时设临边防护与井口盖板,二是用方钢与铁丝网制防护骨架,预埋 U 型卡环固定,设作业孔。
洞口防护:短边尺寸<1500mm 时用钢筋网预设,拆模后硬质封闭;≥1500mm 时预设钢筋网,四周设工具式防护栏杆与挡脚板,张挂安全网。
后浇带防护:硬隔离全封闭,两侧设砖砌挡水坎并刷警示漆,隔离材质分模板与不锈钢。
通道防护:钢管垂直通道用特定钢管搭设,设剪刀撑与防护设施;工具式垂直通道适用于特定场所,由标准节组成并设连墙措施;工具式爬梯用于特定边坡与作业面,明确组成与构造;安全通道、施工电梯防护棚及安全通道有尺寸、材质、防护层等要求,需核算荷载并采取防风措施。
钢筋加工棚:基础用 C30 混凝土浇筑,预埋钢板,明确立柱、斜撑、桁架主梁等材质与连接方式,顶部设双层防护并张挂标语。
木工加工棚:有单组拼装和封闭式板房两种,搭设在特定区域需双层防护,地面硬化,明确立柱连接、标识设置等要求,按荷载核算规格。
七至十二部分
第七部分临时用电:含基本规定、外电防护、接地与防雷、总配电室、配电线路、各级配电箱(总配电箱、分配电箱等)、配电箱防护棚及现场照明的设置与管理标准。
第八部分机械设备:规定塔式起重机、移动式汽车吊、履带吊、施工升降机、小型机具的使用与管理要求。
第九部分装饰、安装施工安全管理:涵盖加工车间及库房、工具化设施及施工机具、风管加工安装、竖向大直径电缆敷设、设备安装、电梯安装的安全规范。
第十部分钢结构施工:明确个人防护、操作平台、行走通道、双通道安全绳、水平安全网、移动工具房的相关标准。
第十一部分消防设施:包括基本要求、消防栓与消防管网、消防水泵、消防器材、微型消防站、灭火器挂笼、动火作业、吸烟休息室的设置与管理。
第十二部分智慧工地:涉及安全隐患排查系统管理平台、VR 虚拟体验馆、实体体验区、集成式体验区、塔吊吊钩可视化、塔吊高强度螺栓松动预警螺母、施工电梯人脸识别系统的应用与要求。
