【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点 【PPT】有限空间作业安全管理与隐患排查要点

【PPT】有限空间作业安全管理与隐患排查要点-内容介绍:

有限空间作业安全管理与隐患排查要点》主要针对房屋市政工程领域的有限空间作业安全进行了全面阐述,旨在预防和减少生产安全事故。以下是文档的核心内容总结:
1. 事故统计与现状分析

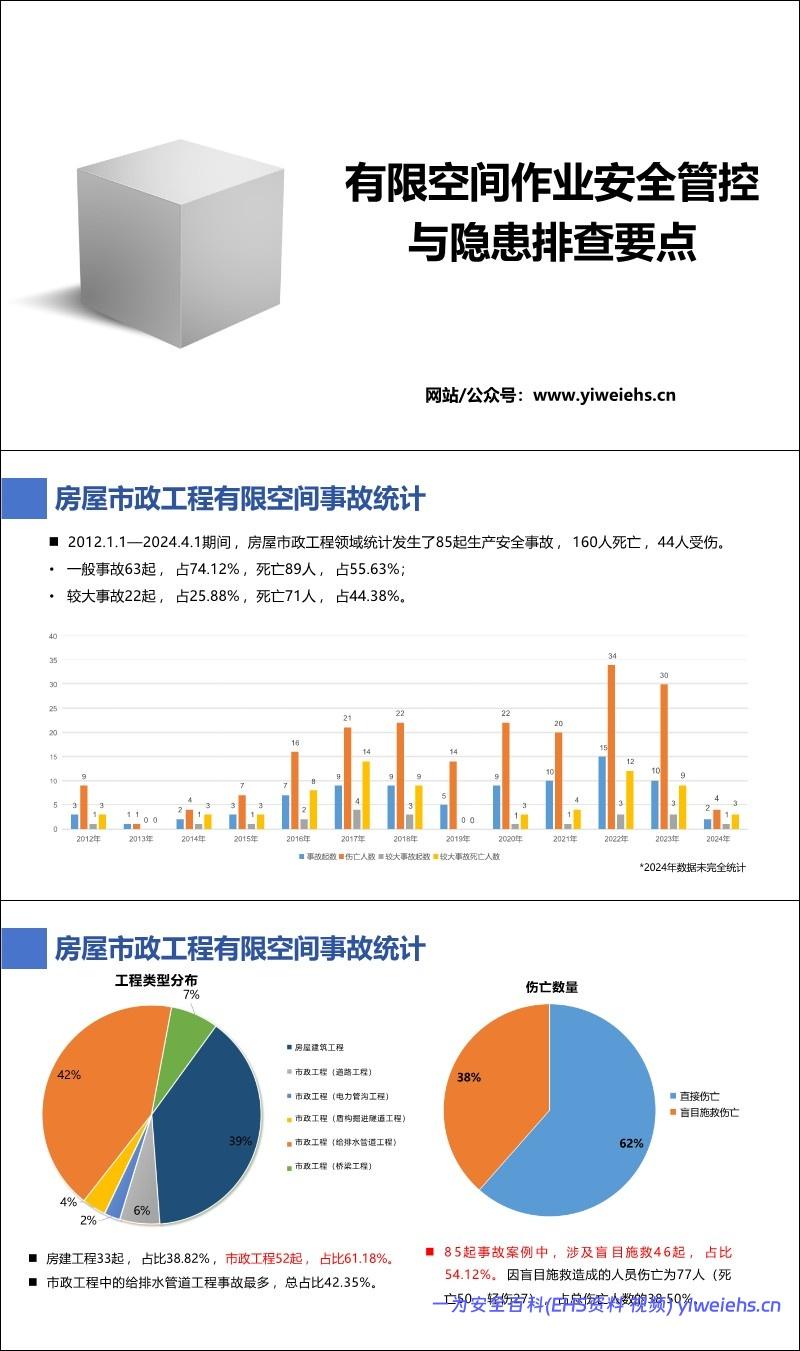

数据严峻: 2012年至2024年4月期间,房屋市政工程领域共发生85起有限空间事故,造成160人死亡、44人受伤。其中较大事故占比约26%,但死亡人数占比高达44%。
事故类型分布: 市政工程(特别是给排水管道工程)事故最多,占比61.18%;房建工程占比38.82%。

致死原因: 主要是缺氧窒息(34.1%)、其他气体中毒(20%)和硫化氢中毒(17.6%),三者合计超过70%。
盲目施救危害: 54.12%的事故涉及盲目施救,因盲目施救造成的伤亡占总伤亡人数的38.5%,是导致事故扩大的主要原因。
2. 有限空间的识别与定义

定义: 指封闭或部分封闭,人员可以进入但进出受限,通风不良,易造成有毒有害、易燃易爆物质积聚或氧气含量不足的空间。
判定条件: 需同时满足3个物理条件(封闭/半封闭且通风不良、有人员进出需求、进出受限)和至少1个危险特征(缺氧、有毒有害气体、易燃易爆物质)。
主要危险物质:

缺氧: 氧气浓度应在19.5%-23.5%之间,低于此范围会导致窒息甚至死亡。

硫化氢 (H₂S): 臭鸡蛋味,剧毒,比重比空气大,易积聚在低洼处。
一氧化碳 (CO): 无色无味,易燃易爆,易导致组织缺氧。
甲烷 (CH₄): 无色无味,易燃易爆。
3. 风险辨识与管理台账

开工前辨识: 施工单位需在开工前全面评估风险,建立有限空间作业管理台账。
动态更新: 当作业部位、工艺、环境发生较大变化时,需重新评估并更新台账。
警示标识: 必须在醒目位置设置有限空间警示标识和危险有害因素告知牌
方案与交底: 编制专项施工方案安全技术措施,并在作业前向管理人员、作业人员及监护人员进行详细的安全技术交底
4. 安全装备配置要求

通用要求: 必须配齐防护、通风、检测、通讯、照明等装备,符合国标,涉爆环境需用防爆型。

个体防护: 包括高可视警示服、安全带安全帽,以及根据环境选择的正压式空气呼吸器或长管呼吸器(严禁在缺氧环境使用自吸过滤式防毒面具)。
通风装备: 新风量不低于每人30m³/h,换气次数不少于12次/h。风管应顺直,送排风口位置需科学设置。

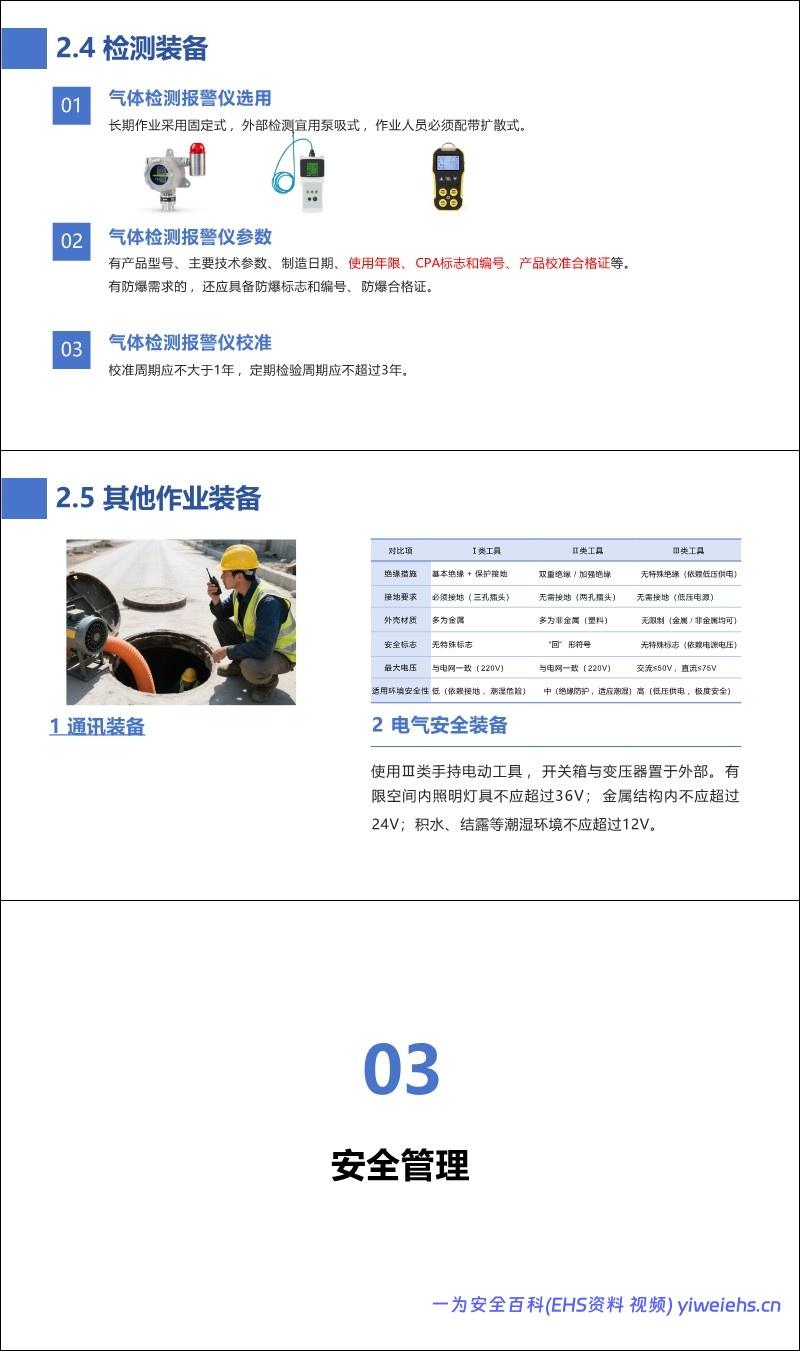

检测装备: 配备气体检测报警仪(固定式、泵吸式、扩散式),需定期校准(周期≤1年)。
电气安全: 有限空间内照明电压不超过36V(金属容器内≤24V,潮湿环境≤12V),使用Ⅲ类手持电动工具
5. 安全管理核心流程(“七字诀”)
先通风: 作业前必须强制通风30分钟以上,保持空气流通。

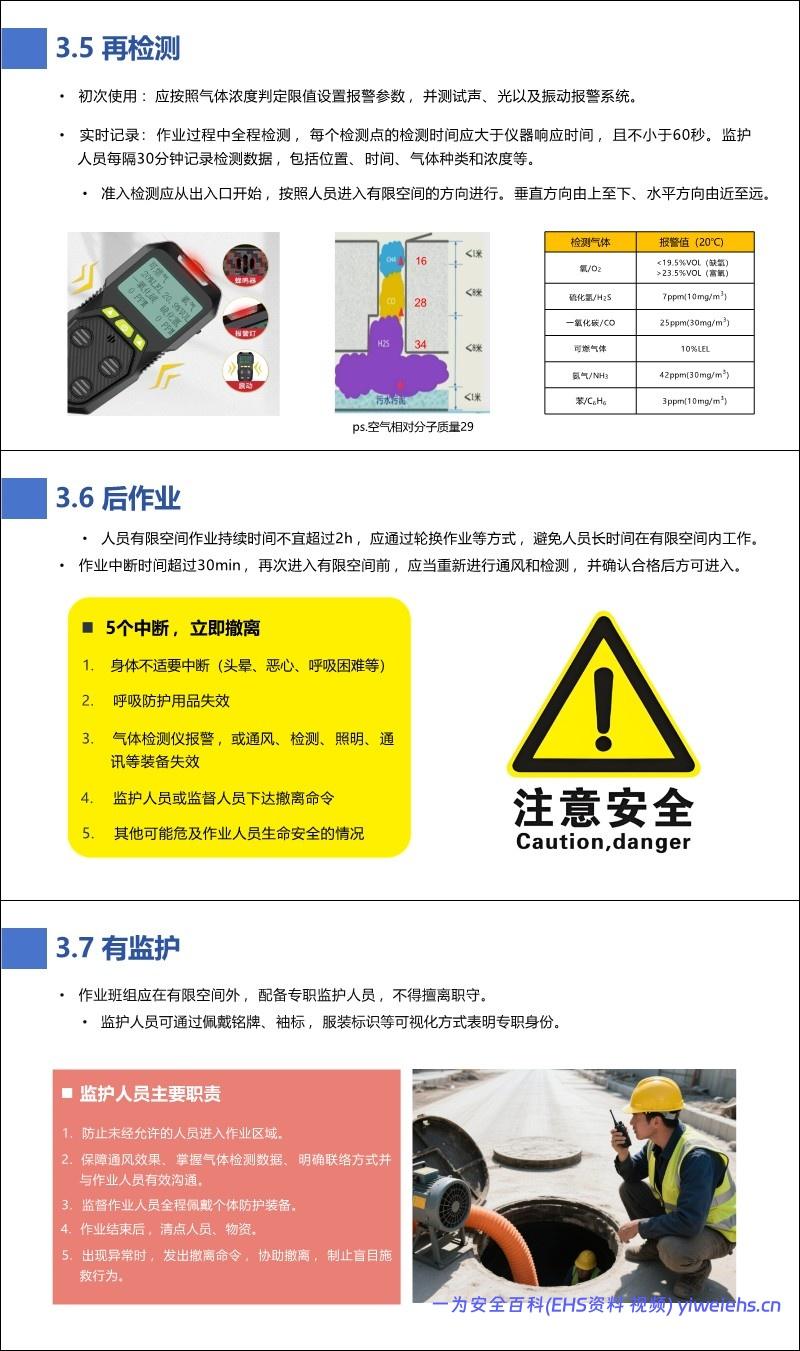

再检测: 通风后进行检测,遵循“由上至下、由近至远”原则。检测指标包括氧含量、硫化氢、一氧化碳、可燃气体等。作业中需全程实时检测,每30分钟记录一次。
后作业: 确认合格后方可进入。单次作业时间不宜超过2小时,中断超过30分钟需重新通风检测。出现身体不适、设备报警等5种情况立即撤离。
有监护: 必须在外部配备专职监护人,不得擅离职守。监护人负责防止无关人员进入、监测气体、联络沟通、清点人数及制止盲目施救。
作业审批: 严格执行作业票制度,由负责人申请、管理人员核准,有效期不超过当班或12小时。
教育培训: 开展通识教育和专项培训,实行可视化标识上岗制度。

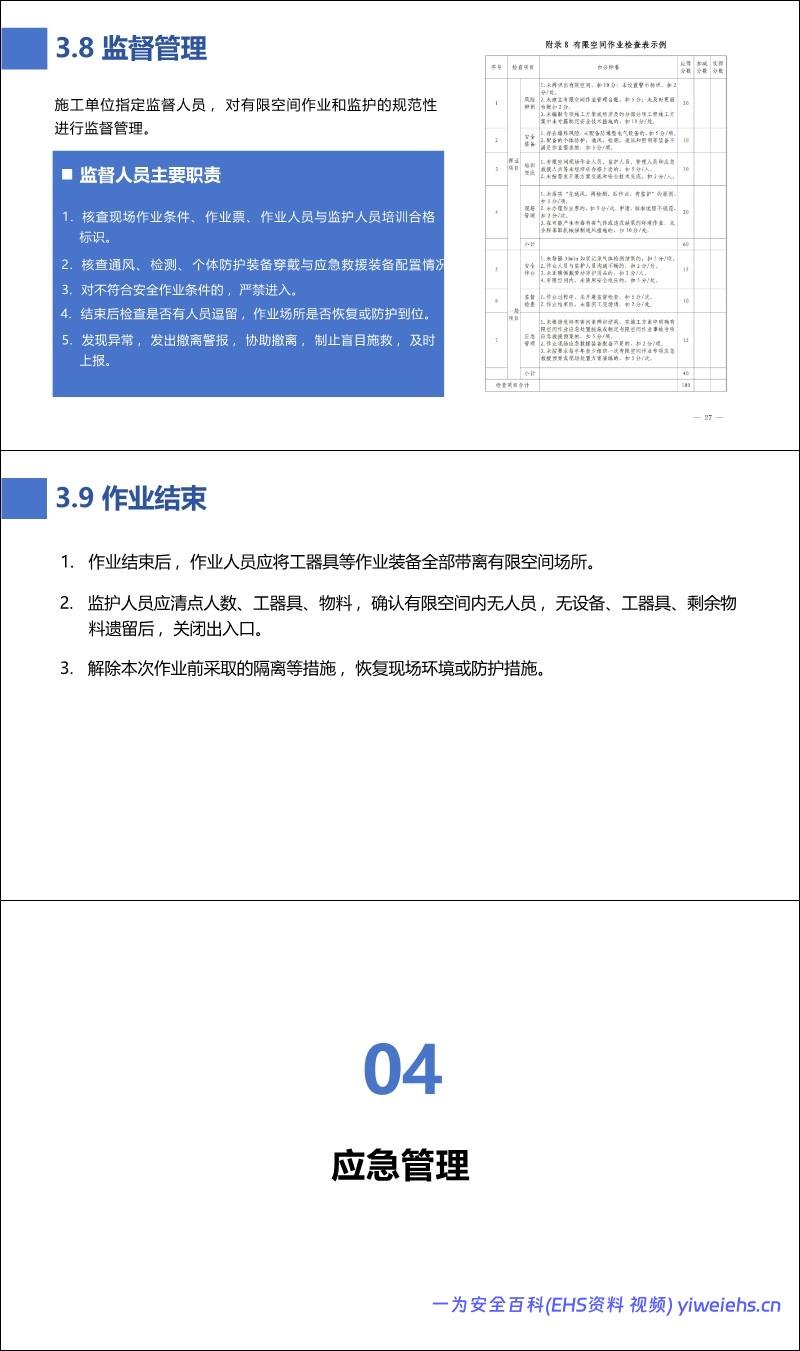

监督管理: 设立监督人员核查现场条件、装备及人员资质
6. 应急管理

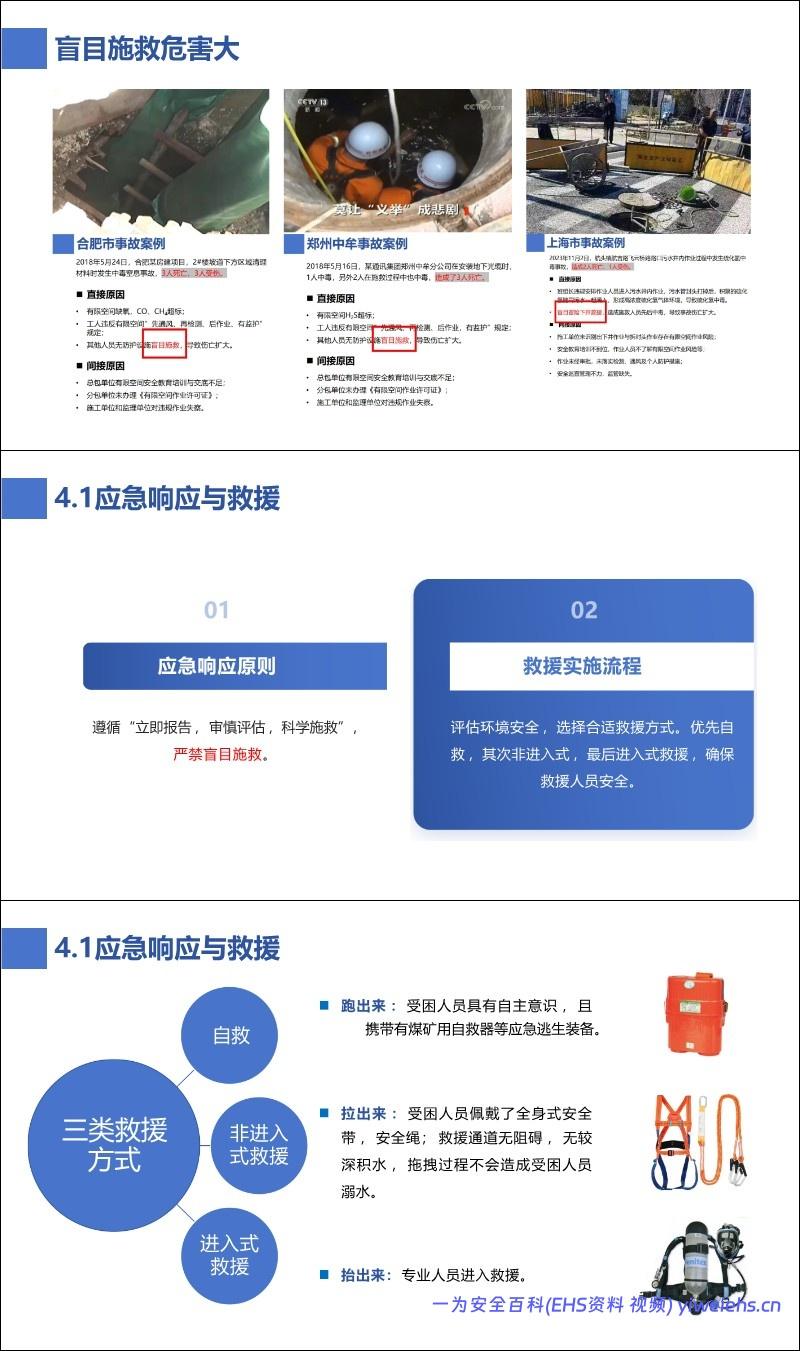

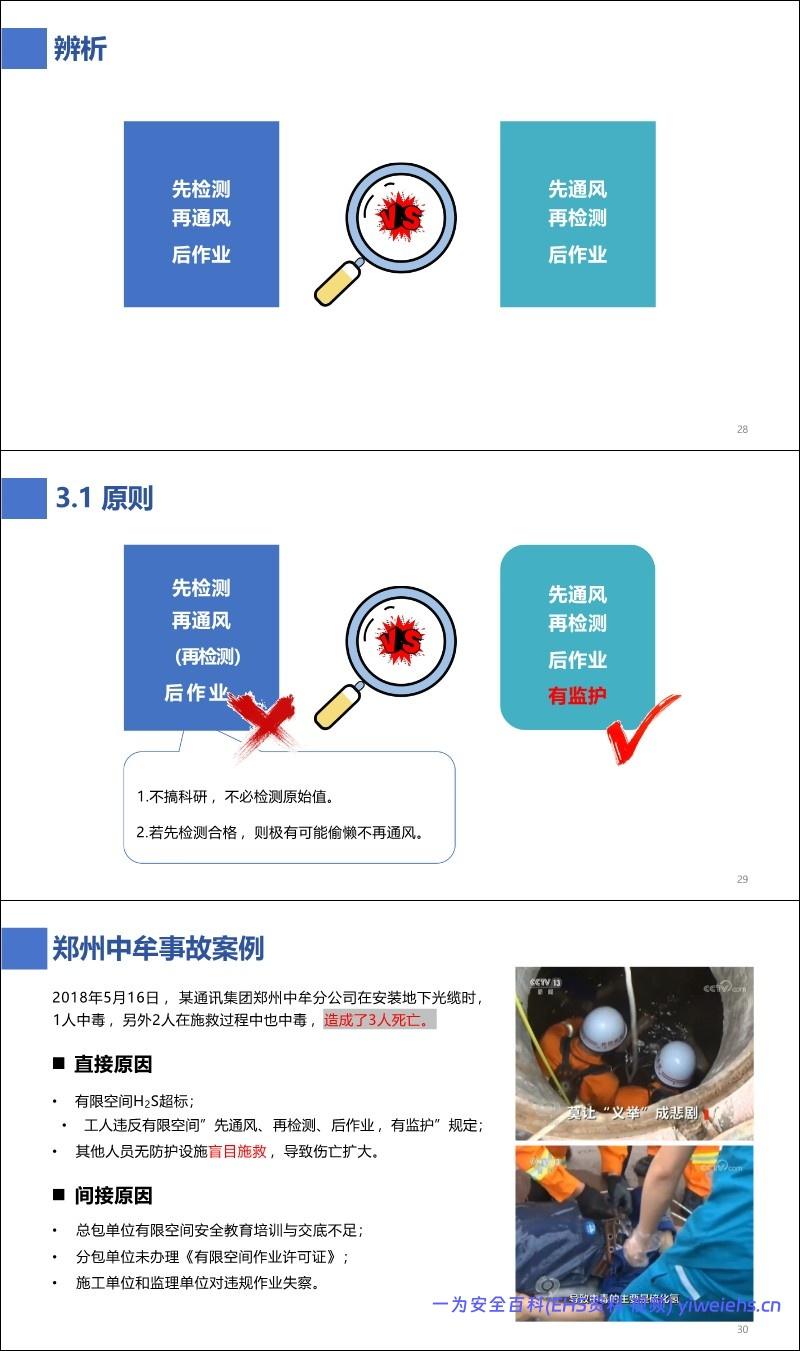

响应原则: “立即报告,审慎评估,科学施救”,严禁盲目施救。
救援方式优先级: 自救 > 非进入式救援(拉出来) > 进入式救援(抬出来)。

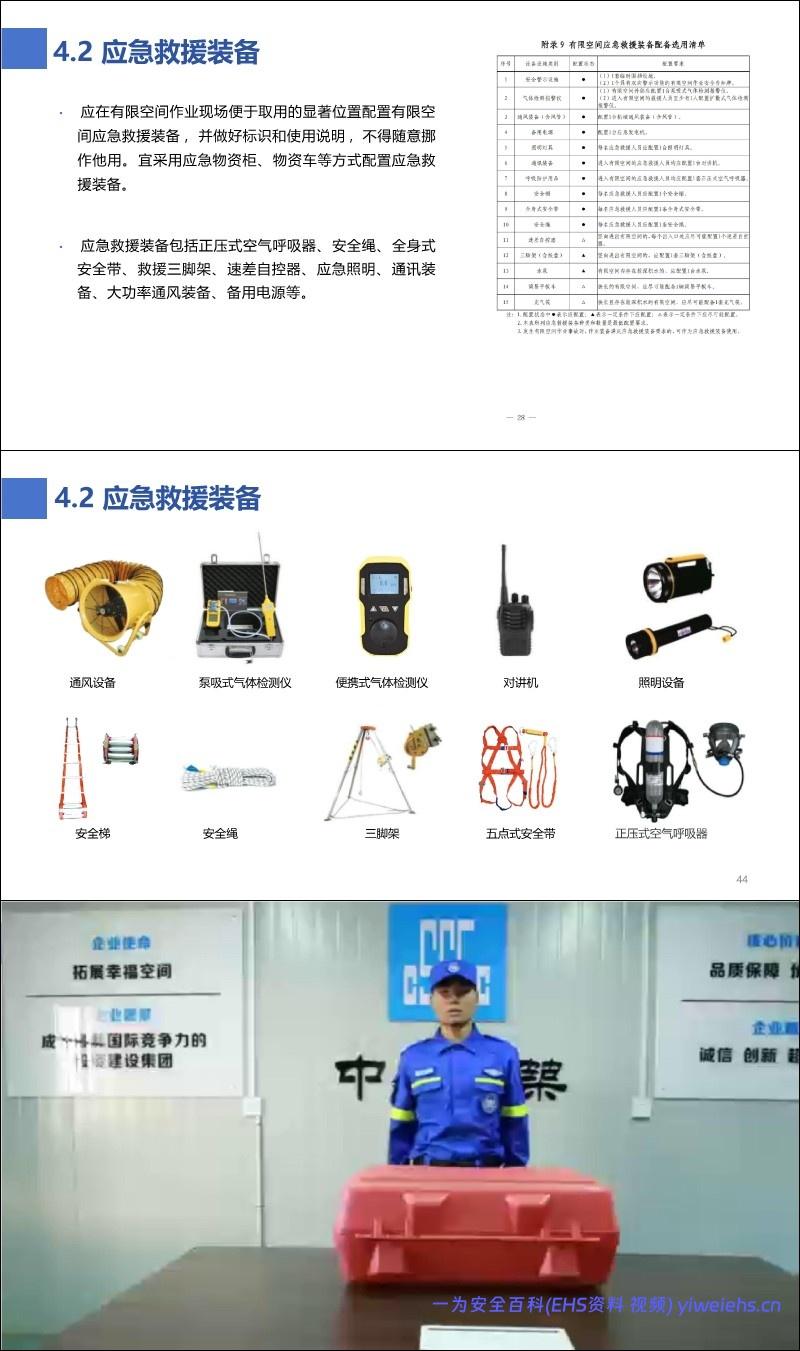

装备配置: 现场需配置正压式空气呼吸器、安全绳、三脚架、通讯设备等应急救援装备。

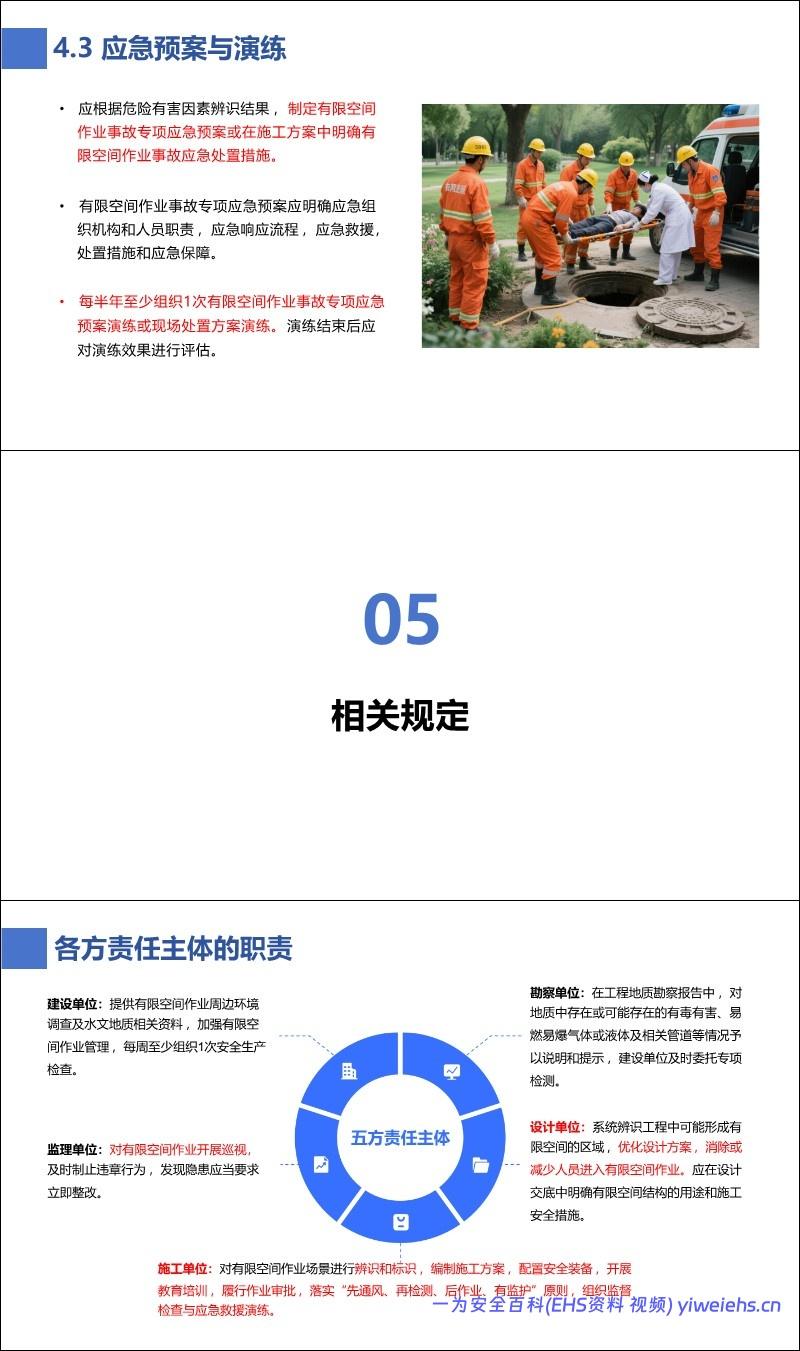

预案演练: 制定专项应急预案,每半年至少组织1次演练。
7. 责任主体与法规标准

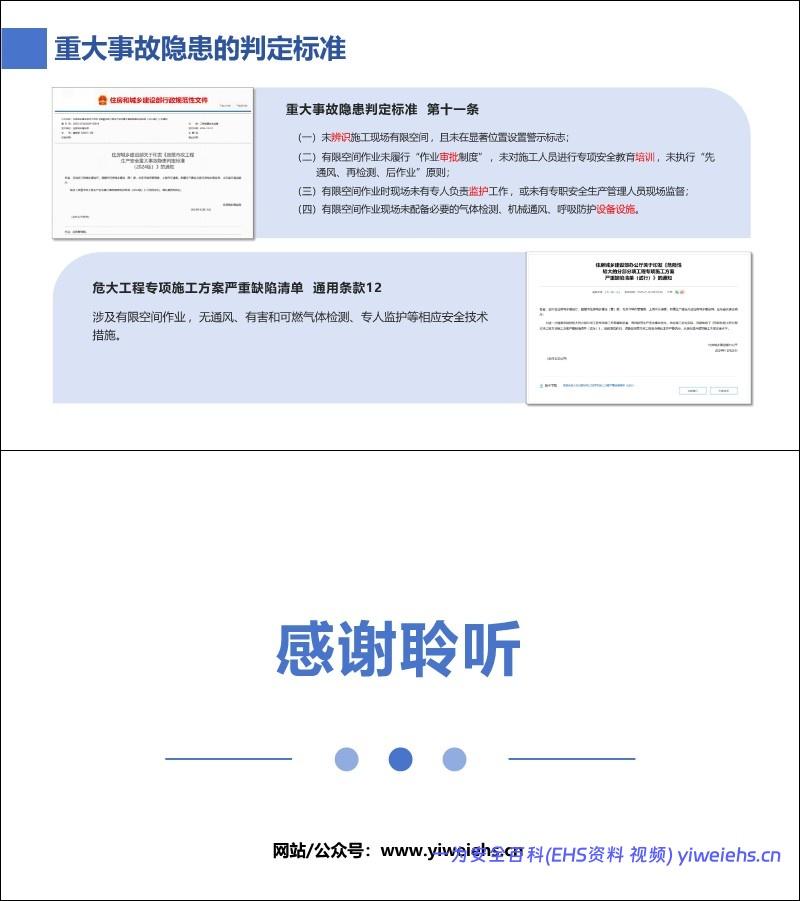

五方责任: 明确了勘察、设计、建设、监理、施工五方单位的具体职责。施工单位是主体责任方,负责辨识、方案编制、装备配置及实施管理。
重大事故隐患判定: 未辨识且无警示标志、未履行审批及培训、未执行“先通风再检测后作业”、无专人监护、未配备必要设备设施等情况,均被判定为重大事故隐患
