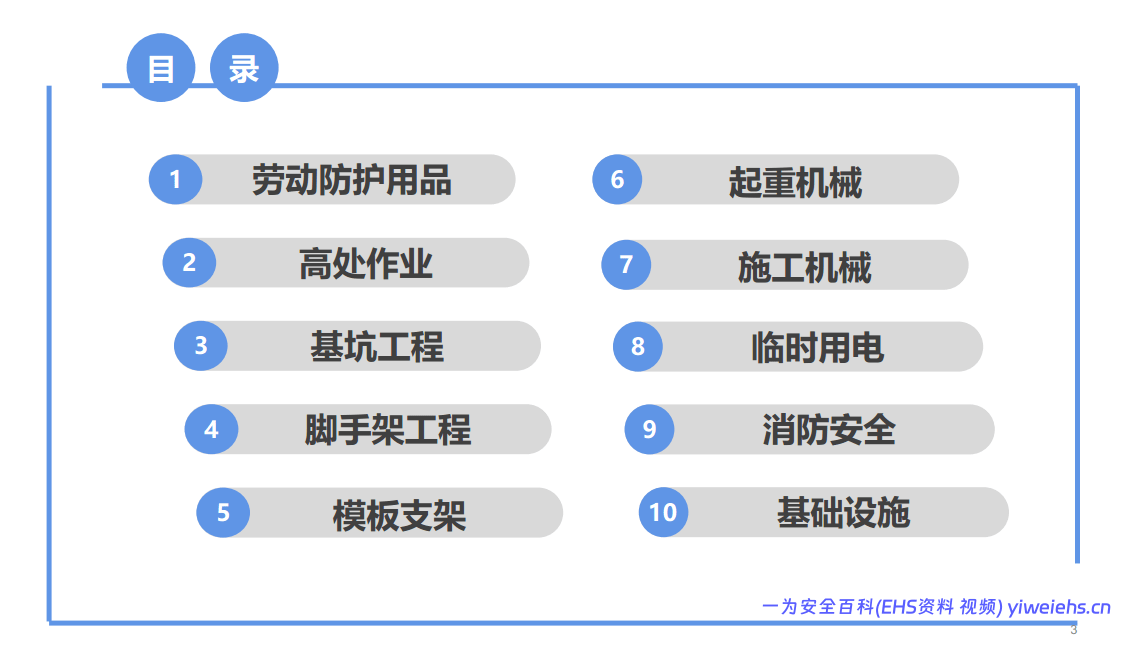

这份 2025 年 8 月编制的施工现场安全隐患防治文件,紧扣 “隐患就是事故” 核心管理理念,围绕建筑施工安全检查全流程梳理十大类高频安全问题,配套对应国家、行业规范标准,给出现场可落地整改措施,覆盖房建、市政、隧道桥梁等施工现场全场景,是项目安全员、施工班组日常安全隐患排查、隐患闭环整改的实操工具书,全方位筑牢高处作业、起重机械两大高风险施工板块管控防线。
指南开篇明确编制目的:落实安全生产相关指示要求,推行标准化安全管理,实现隐患提前预判、全员参与排查治理,整套内容图文结合,清晰划分十大核心管控模块,每一类隐患均写明违规现象、对应规范条款、现场整改标准,实用性极强。
劳动防护用品
现场最普遍的问题集中在头部、面部防护与安全带使用:工人不戴 / 错戴安全帽、安全帽无合格证件;动火焊接不佩戴防护面罩;安全带破损、安全绳打结。要求进场安全帽、安全带统一验收留存合格证,高处高危作业强制使用五点式双挂钩安全带,按岗位区分劳保用品颜色,定期专项检查。
高处作业(事故高发重灾区)
囊括临边、洞口、电梯井、操作平台、悬挑卸料平台、交叉作业、钢结构悬空作业全部场景:楼层 / 楼梯临边无 1.2m 防护栏杆;各类预留洞口封堵不规范;电梯井口防护门缺失、井道未每隔两层设置水平安全网;移动平台无防护、防倾倒装置失效;悬挑卸料平台拉结、工字钢固定不达标;交叉作业钢筋木工加工区、安全通道未搭设防护棚;钢梁通行无生命线、钢柱吊装不配防坠器。所有临边洞口防护统一刷红白 / 黄黑警示色,搭设完成必须验收挂牌,拆除防护需开具高风险作业票并专人监护。
基坑工程
重点管控支护、开挖、排水、临边防护、堆载、支撑拆除、监测七大风险:支护未达设计强度就开挖、钢支撑失稳;边坡未分级放坡、护坡破损渗水;基坑无排水沟、积水严重;开挖超 2m 未设置不少于 2 条专用梯笼通道;坑边 1.5m 内违规堆载重型物料;支撑拆除顺序颠倒、吊装不规范;基坑变形超报警值未停工撤离人员。施工全程同步监测周边建筑、管线沉降裂缝,雨天强化排水与边坡巡检。
脚手架工程
从构配件材质、基础、杆件搭设、连墙件、剪刀撑、外立面防护、悬挑钢梁全链条排查:钢管锈蚀变形、扣件开裂;基础无垫板、积水无排水;扫地杆离地超 200mm、立杆接头同步同跨;连墙件擅自拆除、采用柔性连接;剪刀撑搭接长度不足、未连续设置;脚手板铺设间隙过大、未铺满;外立面密目安全网破损缺失;悬挑钢梁未用木楔楔紧、斜拉钢丝绳设置不合规。24m 以上双排脚手架外立面连续剪刀撑,刚性连墙件随架体同步搭设,严禁把模板支架、起重设备固定在外架上。
模板支架(高支模重点)
覆盖扫地杆、剪刀撑、顶托、抱柱加固、后浇带、铝模、拆除流程等隐患:扫地杆缺失、立杆悬空;竖向 / 水平剪刀撑间距不达标;可调顶托丝杆外露超标;超高模架未抱梁抱柱加固;后浇带支架和主体架体混用、提前拆除;铝模销钉间距过大;支架集中堆料超载;拆模顺序颠倒,先拆支撑再拆模板。层高超 5m 支架必须与结构柱拉结,后浇带独立搭设、单独验收,高支模作业人员持证上岗、全程系安全带。
起重机械
分为塔吊、施工升降机、流动式起重机、起重吊索具四大类,属于致命风险项:塔吊基础积水、标准节裂纹变形、力矩 / 重量 / 高度限位失效、吊钩保险缺失、钢丝绳断丝锈蚀、多塔作业无防碰撞措施;施工电梯标准节螺栓缺失、笼门 / 围栏门限位失效、防坠安全器超标定周期、层门缝隙超标;汽车吊支腿未完全伸出、未垫垫板;吊索具钢丝绳断丝、吊带破损、斜拉歪吊、吊物站人、氧气瓶无专用吊笼;严禁螺纹钢制作吊环、管道充当吊装锚点,所有起重设备、吊具进场验收,落实 “十不吊”。
施工机械
包含小型电动工具、混凝土 / 钢筋 / 木工机械、焊接设备、高空作业车、施工吊篮、叉车:角磨机、切割机无防护罩、使用违规倒顺开关;钢筋木工机械传动部位缺防护;电焊机外壳未接地、二次线用钢筋替代;高空车无证操作、超载、平台内垫梯子登高、作业无警戒监护;吊篮安全锁失效、配重不足、单人作业、安全绳共用;叉车缺少后视镜、斜坡横向行驶。所有机械定期维保,作业区域配齐灭火器,电动工具外壳可靠接地。
临时用电
严格遵循三级配电两级保护核心要求:配电箱一箱多机、缺少漏电保护器;箱门无接地软铜线、内部堆放杂物、不上锁;接地极使用螺纹钢;电缆拖地泡水、外皮破损简单包裹;照明灯具无防水外壳;施工现场高压线未搭设绝缘防护。电箱固定高度合规、周边预留操作通道,电缆优先架空或埋地敷设,电工每日巡检线路破损隐患。
消防安全
聚焦消防设施、动火作业、危化品存放、生活区防火:消火栓水带挪用、箱体堵塞;灭火器数量不足、摆放不规范;动火作业无监护人、不配灭火器、高处动火无接火斗;氧气瓶乙炔瓶间距不足 5m、缺少回火阀、混存普通仓库;宿舍私拉电线、使用大功率电器、电瓶车违规室内充电。易燃易爆品单独专库存放,动火作业必须开具动火证,五级及以上大风停止室外动火。
基础设施(路桥隧道专项)
适配公路、桥梁、隧道、拌合站现场:拌合站水泥罐平台无防护、缺少洗车沉淀池;路基高填方无排水警示;桥梁承台基坑无临边防护、张拉作业人员正对锚具、箱室有限空间通风不足;架桥机、龙门吊轨道无止挡、传动装置无防护罩;隧道违规存放爆破器材、通风降尘缺失、支护不及时、逃生通道滞后开挖面。隧道落实超前地质预报,有限空间执行 “先通风、再检测、后作业” 制度,各类临建设施分区规整、配齐警示标识与消防器材。
整套指南统一标准依据,每一项隐患都明确对应的 JGJ、GB 行业规范,给出可直接落地的整改细则,核心思路是前置管控、分区排查、验收挂牌、动态巡检,从劳保、高空、基坑、架体、起重、用电、消防多维度消灭现场各类安全风险,适用于房建、市政、路桥隧道全类型项目日常安全管理。
