【PPT】建筑施工安全管理技术规范和操作规程

【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程 【PPT】建筑施工安全管理技术规范和操作规程

这份 2026 版建筑施工安全管理 PPT,围绕建筑施工安全规范脚手架搭设标准危大工程管控施工现场临时用电起重机械安全五大核心板块梳理全套现场管理要求,覆盖从项目前期策划、现场文明施工到各类分部分项作业、小型机具、防雷防护全流程实操准则,所有条款均对标现行国标、行业规范,落地性极强,是工地安全员、项目管理人员日常管控的核心参考资料。
一、基础安全管理:项目安全管控底层逻辑

项目所有安全工作都要以《建设工程安全生产管理条例》为底线,核心包含 10 项必做工作:
安全生产责任制
项目经理是项目安全第一责任人,各级岗位责任必须本人签字确认。安全员配备有硬性量化标准:总包按建筑面积 / 合同价配人,分包按施工人数配置(劳务分包 50 人以下配 1 名安全员,200 人以上至少 3 名,且不低于总人数 5‰);承包合同里必须写明安全考核指标,单独列支安全专项资金并制定使用计划,每月定期考核管理人员安全履职情况。

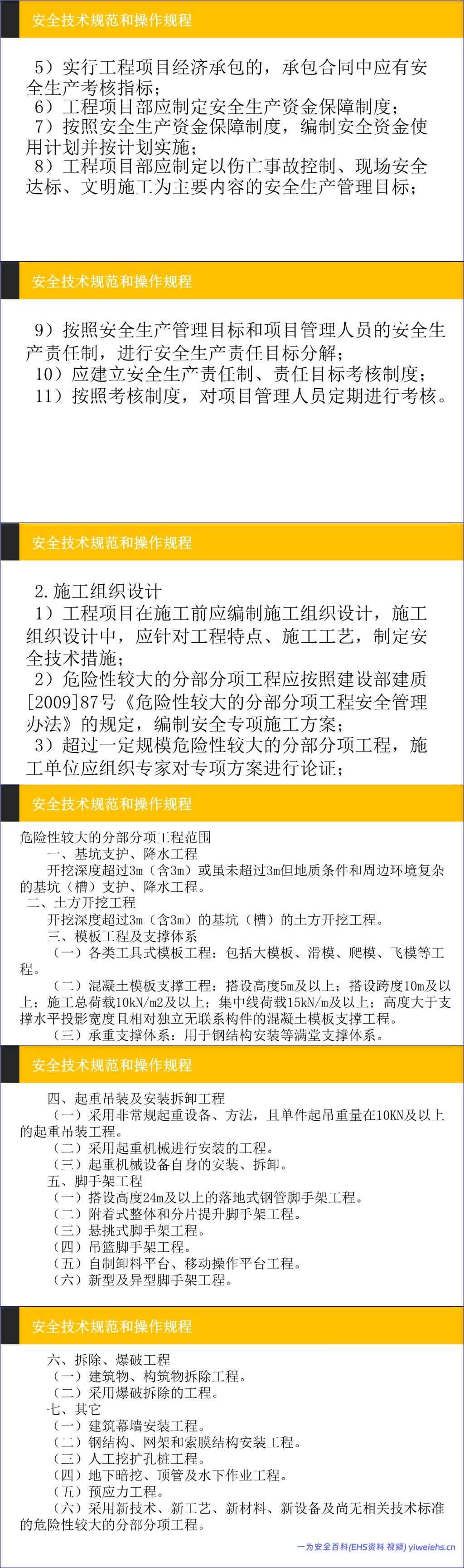

施工组织设计与危大方案管理
开工前必须编制完整施工组织设计,同步配套安全技术措施;开挖≥3m 基坑、24m 落地脚手架、常规单件起吊 10kN 以上吊装等属于危大工程,要单独编专项方案;开挖≥5m 深基坑、50m 落地脚手架、单件起吊 100kN 非常规吊装等超规模危大工程,必须组织专家论证。方案经技术、安全部门审核,企业技术负责人签字后才能现场落地执行。
安全技术交底
派活时必须同步做书面交底,按工序、楼栋、分部分项分开交底,内容要讲清现场风险、对应规范要求,交底人、干活工人、安全员三方签字才算生效,口头交底一律无效。
分级安全检查
固定定期检查 + 雨季、冬季专项检查,由项目负责人带队;查出隐患必须落实 “定人、定时、定措施” 整改,重大隐患下发整改通知单,整改完必须复查销项,杜绝带病施工。
三级安全教育
所有工人进场先完成三级安全教育并考核;换工种要重新培训考核;安全员、项目管理人员每年都要复训安全课程。
应急救援管理

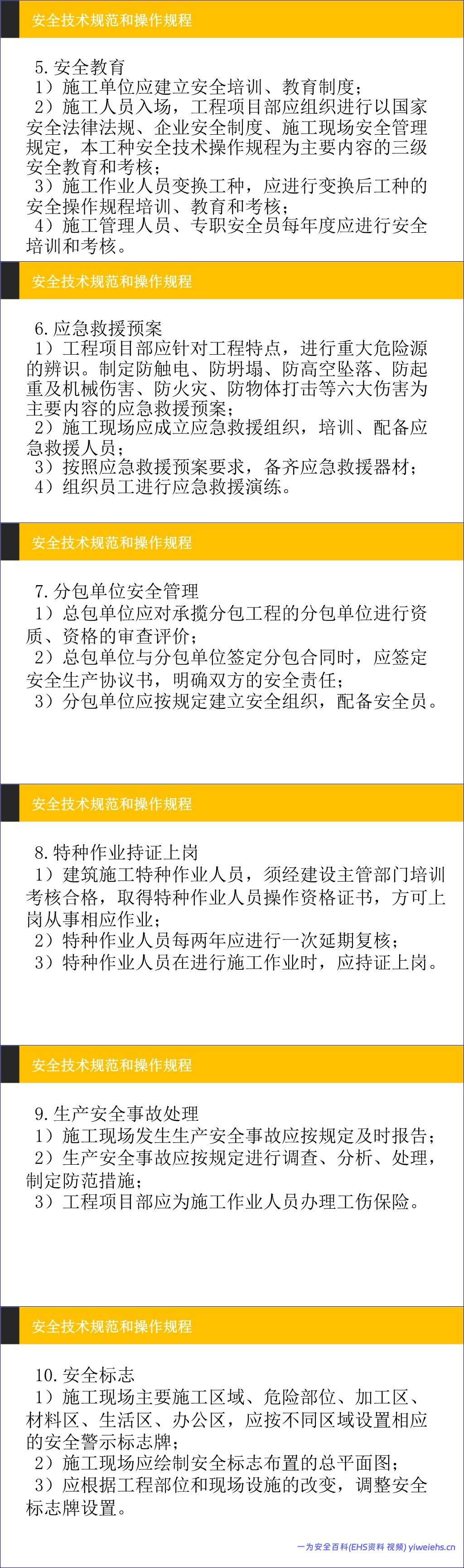

先梳理项目重大危险源,针对性编制防坍塌、高空坠落、触电、起重伤害、火灾、物体打击六大类应急预案;现场组建应急小队、配齐急救物资,定期组织实景演练。
分包单位管控
总包提前审核分包资质,签分包合同的同时必须单独签订安全生产协议,明确双方安全责任,监督分包配齐自有安全员。
特种作业持证上岗
架子工、塔吊司机、电工等特种工必须持住建部门核发资格证上岗,证书每 2 年复核一次,无证操作直接停工处罚。

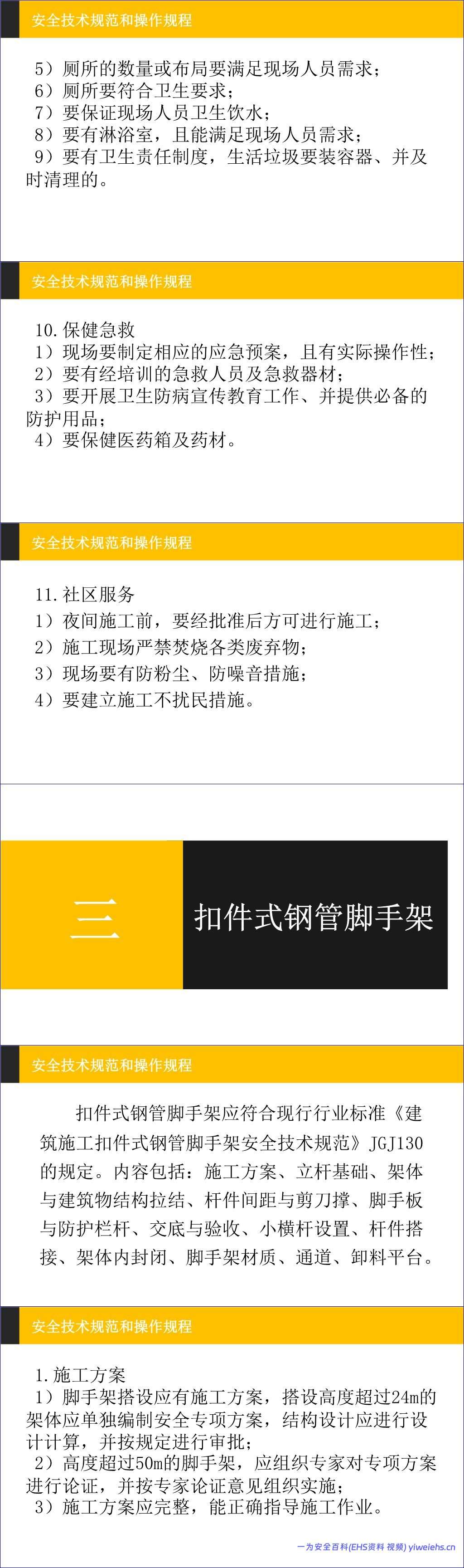

事故处置
一旦发生安全事故第一时间上报,完整开展事故复盘、制定预防措施;必须为全体施工人员购买工伤保险。
现场安全标志
施工区、加工区、生活区全部布设警示标牌,绘制安全标志总平面图,现场施工布局变动后及时调整标牌位置。

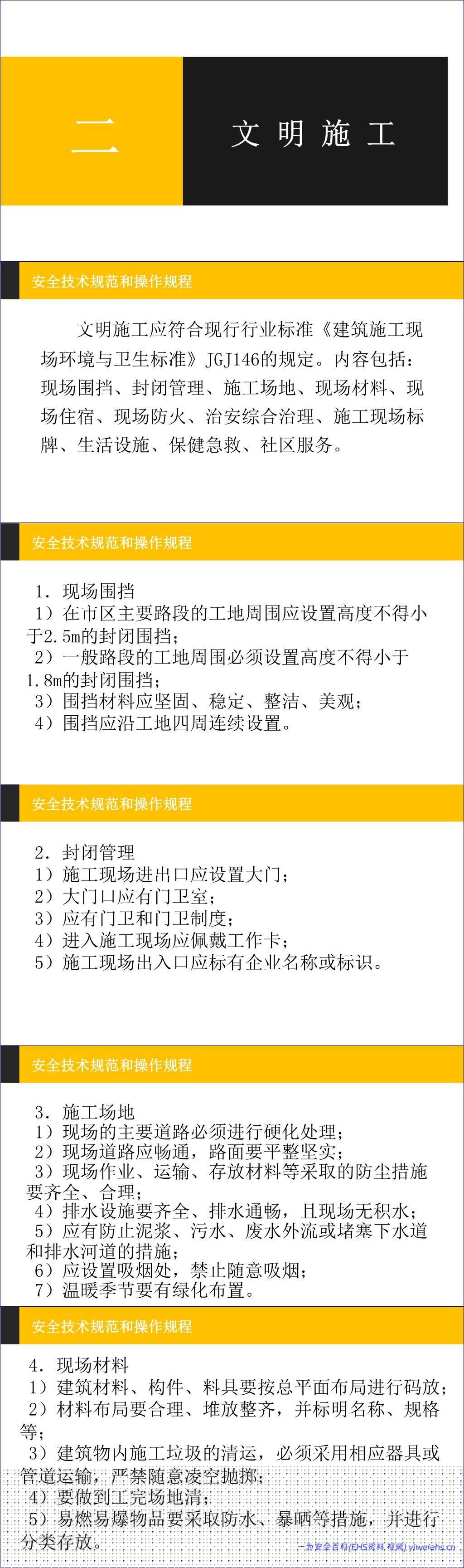

二、文明施工(执行 JGJ146)
围挡:市区主干道围挡高度≥2.5m,普通路段≥1.8m,沿工地四周连续封闭搭建,材质牢固美观;
出入口封闭管理:大门 + 门卫室,进出人员佩戴工牌,门口标注企业名称;
场地管控:主干道全部硬化,配套完整排水系统,严防泥浆污水外流;材料分区堆放整齐,建筑垃圾用管道 / 容器清运,禁止高空抛撒;
宿舍硬性要求:在建楼、库房、厨房绝对不能住人;作业区和生活区物理隔离;宿舍窗户可开启,床铺不超 2 层,禁止通铺,单间居住≤16 人,配套防暑、防冻、防蚊虫设施;
消防与后勤:配齐灭火器材,高层建筑单独设置专用消防水源,动火作业必须办审批、专人监护;食堂远离污染源,炊事员持健康证上岗;卫生间、淋浴室常态化保洁,保证干净饮用水;
现场标准化标牌:大门口固定悬挂 “五牌一图”,配套安全标语、宣传栏;
降噪防尘、夜间施工:夜间施工必须提前报备审批,现场配备降尘、降噪设备,严禁焚烧建筑垃圾。
三、各类脚手架专项规范(核心脚手架搭设标准)
不同脚手架对应专属行业规范,搭设、验收、防护统一有硬性指标,搭设高度超标均需专项方案,超高架体需专家论证:

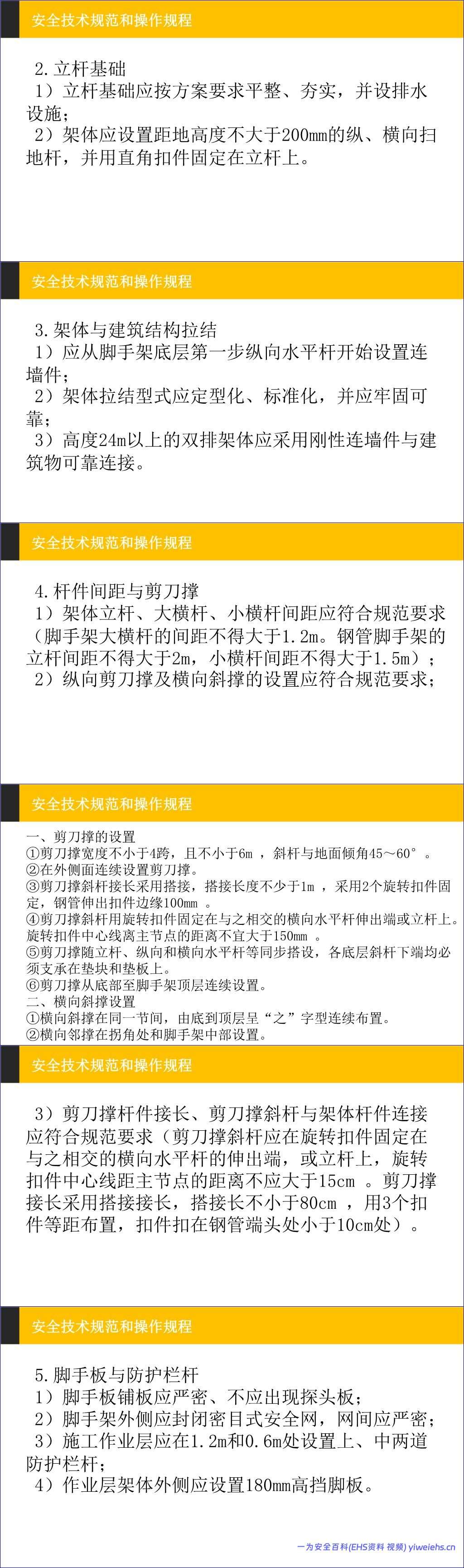

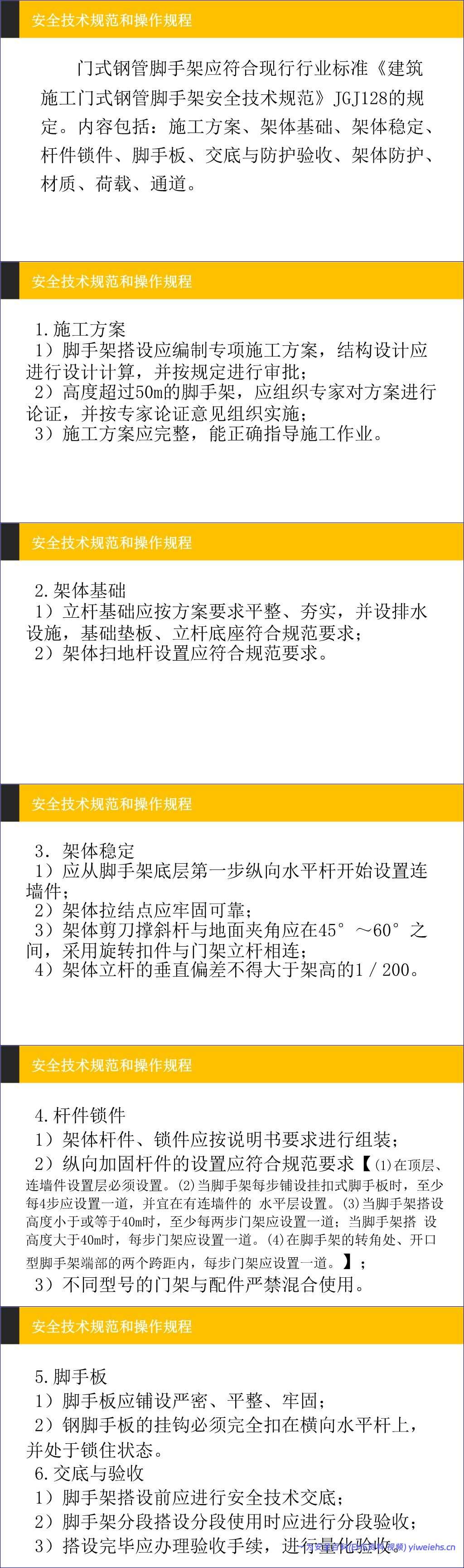

扣件式钢管脚手架(JGJ130)
搭设超 24m 编专项方案,50m 及以上专家论证;立杆底部夯实设扫地杆(离地≤200mm),24m 以上双排架必须用刚性连墙件;剪刀撑连续满布,宽度不小于 4 跨,斜杆倾角 45°~60°;作业层设 1.2m、0.6m 双道防护栏杆 + 180mm 挡脚板,外侧满挂密目安全网;钢管统一使用 Φ48.3×3.6 规格,搭设完成量化验收签字后方可上人。

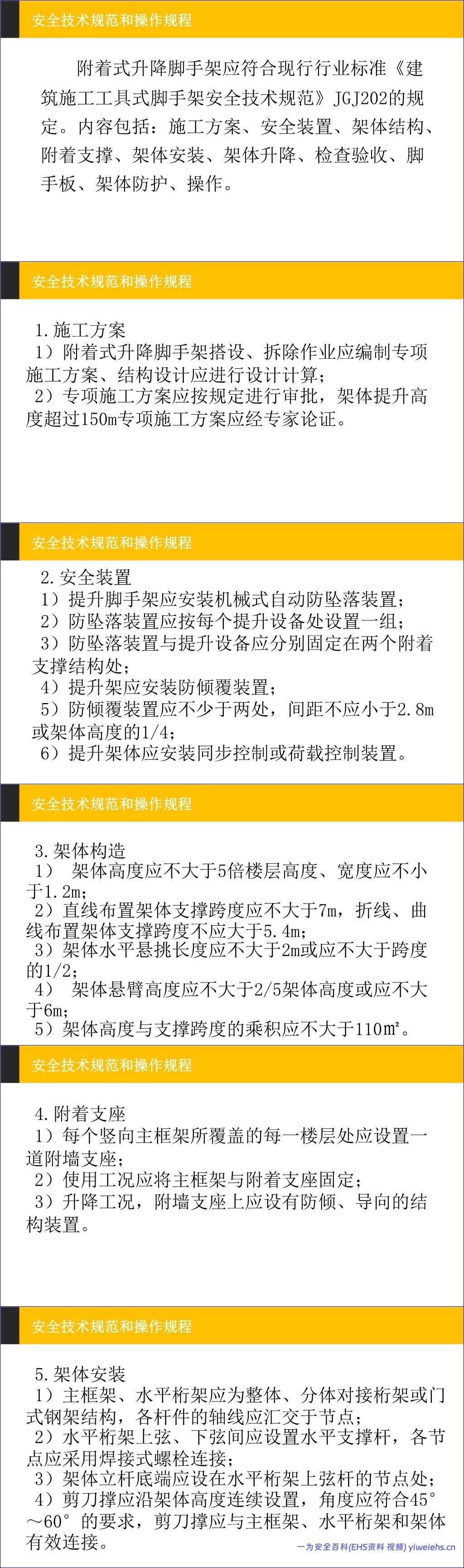

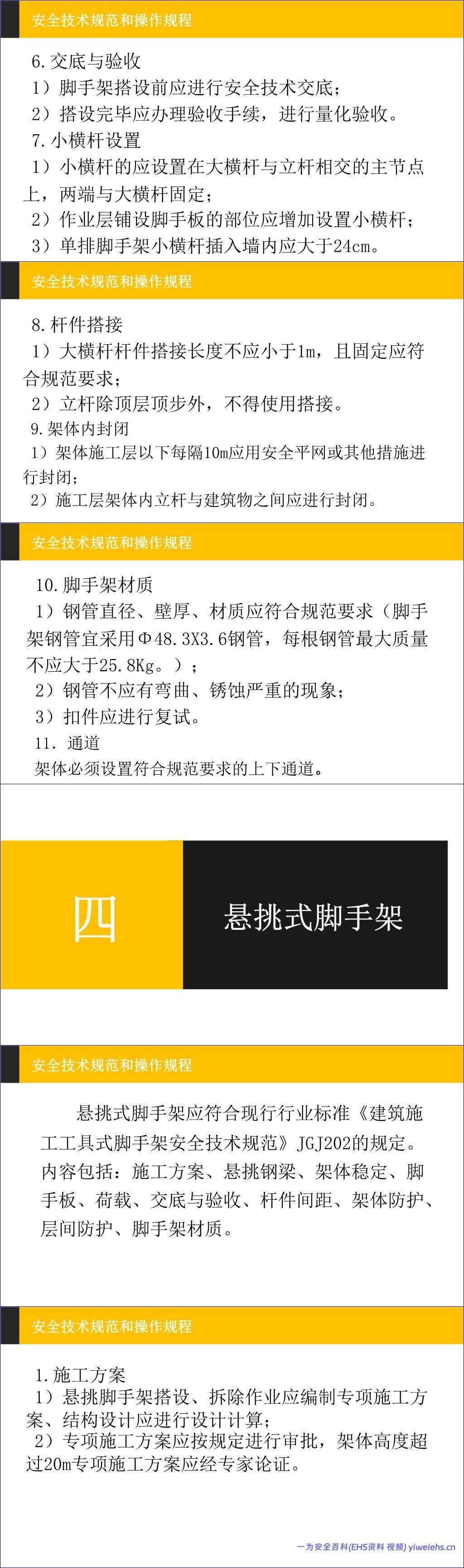

悬挑脚手架(JGJ202)
架体高度超 20m 需专家论证;工字钢悬挑梁截面高度≥160mm,锚固段长度≥悬挑段 1.25 倍;立杆牢牢固定在钢梁上,全程刚性连墙,分段搭设分段验收。

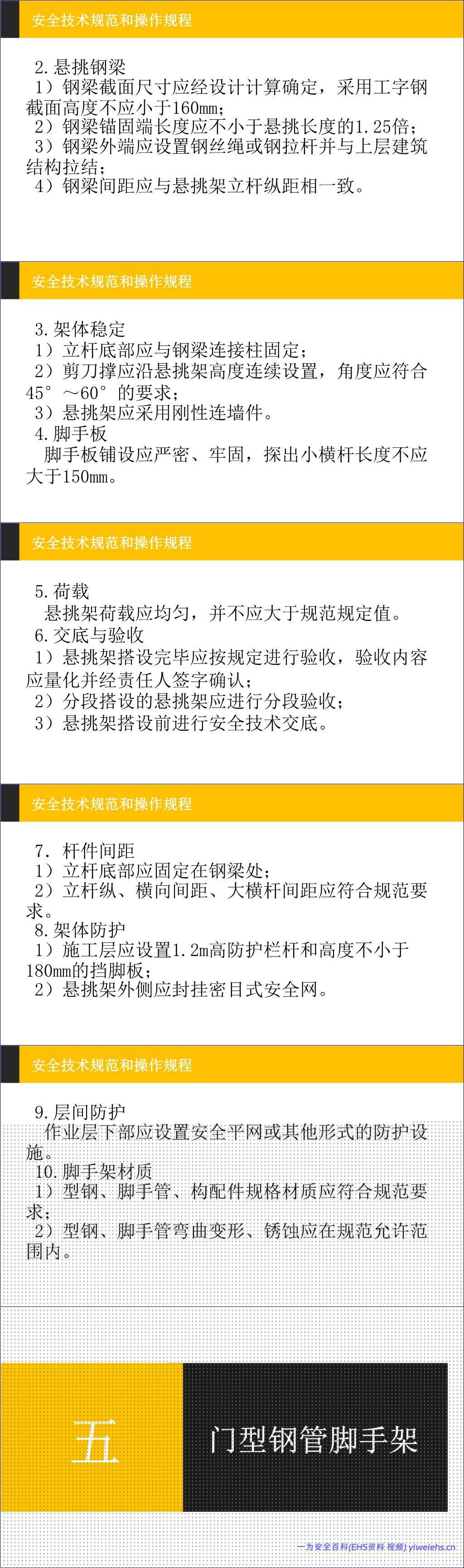

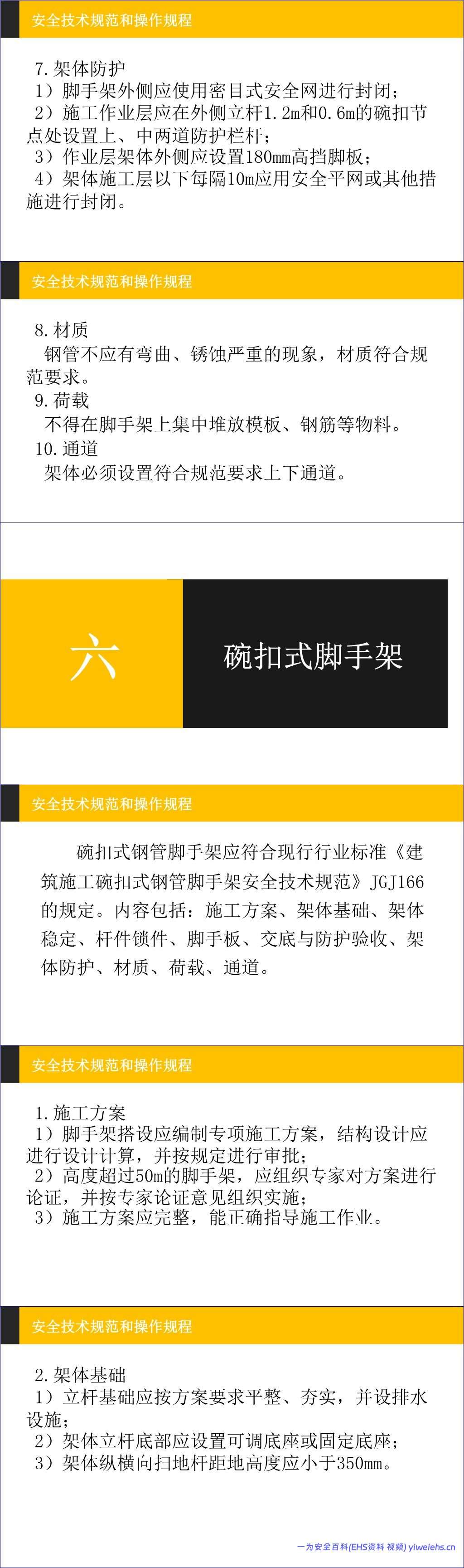

门式、碗扣、盘扣式脚手架
搭设超 50m 全部专家论证;基础夯实带排水,规范设置扫地杆与斜撑;不同型号门架配件禁止混用;盘扣架作业层防护栏杆高度调整为 1.0m、0.5m,所有架体每间隔 10m 加设一道水平安全平网封闭。
附着式升降脚手架(爬架,JGJ202)
提升高度超 150m 组织专家论证;强制配备防坠、防倾覆、同步控制三类安全装置;架体高度不得超过 5 倍楼层高度,悬臂高度不大于 6m;每次升降前全面检查,升降区域拉警戒线、专人监护。

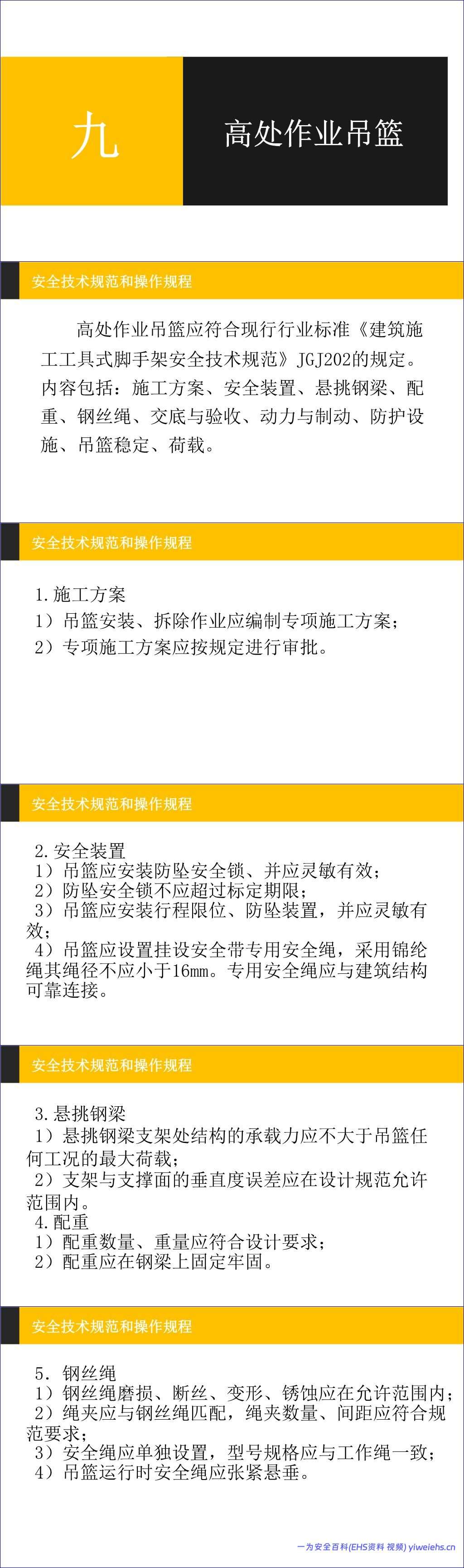

高处作业吊篮
编制专项方案审批后使用;标配有效防坠安全锁、独立安全绳(绳径≥16mm);配重固定牢靠,荷载均匀摆放,严禁超载;作业时做好防摆动措施。

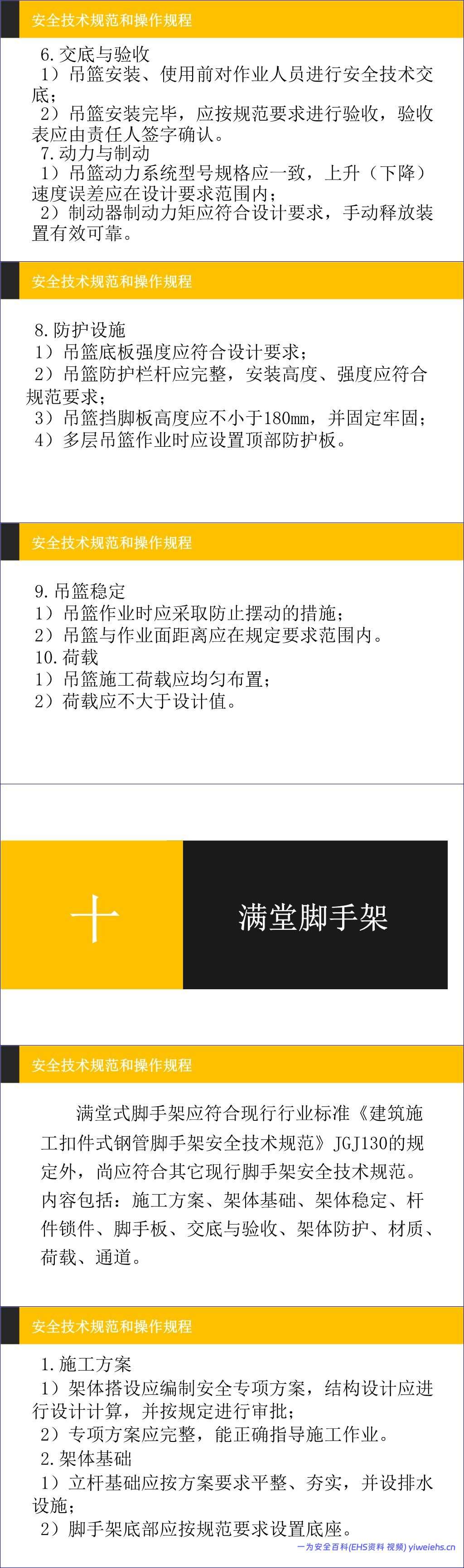

满堂脚手架
搭设前完成受力计算;四周与内部连续设置竖向、水平剪刀撑,高宽比大于 2 时必须和建筑刚性拉结;满铺脚手板,设置专用上下通道。
四、基坑与模板支架(危大工程管控重点)

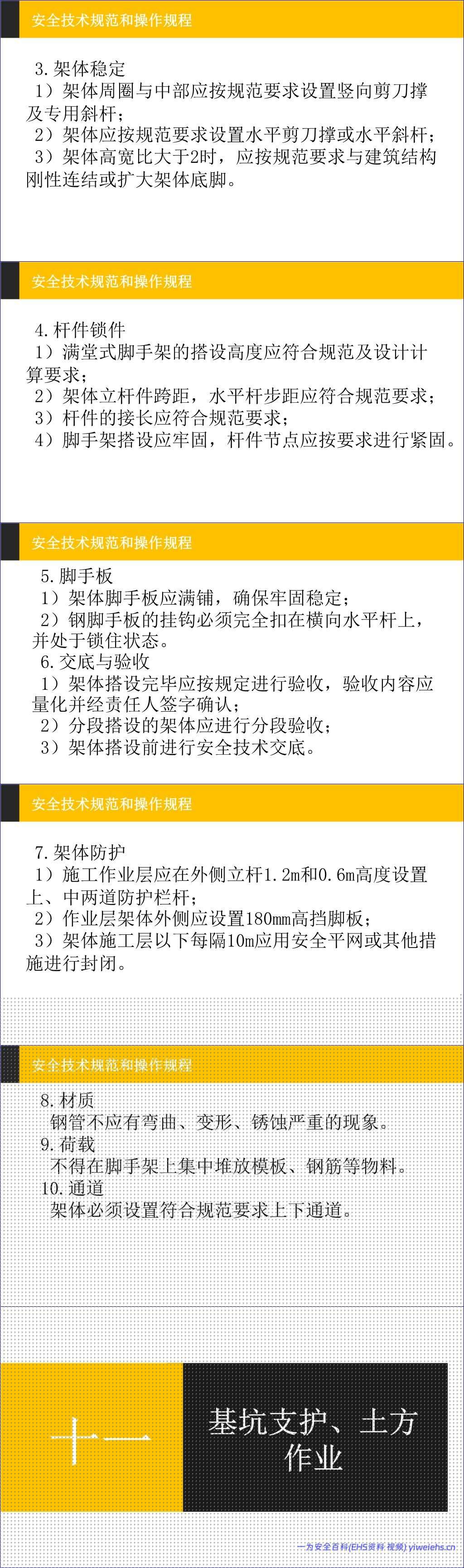

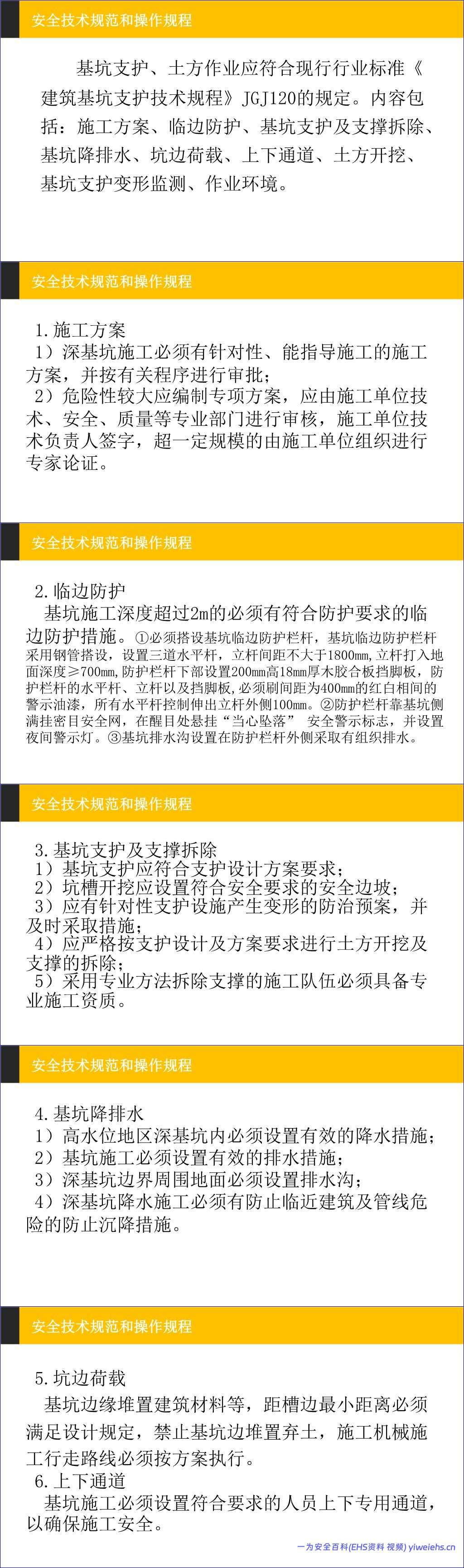

基坑支护、土方开挖(JGJ120)
开挖深度超 2m 必须搭设三道钢管防护栏杆,配挡脚板、夜间警示灯;深基坑做好降水、周边地面排水沟,同步监测边坡变形,开挖深度超 5m 委托第三方专业监测;分层开挖、严禁超挖,坑边禁止堆放土方、重型建材,设置独立人员上下通道;支护拆除必须按方案分步施工,专业队伍操作。

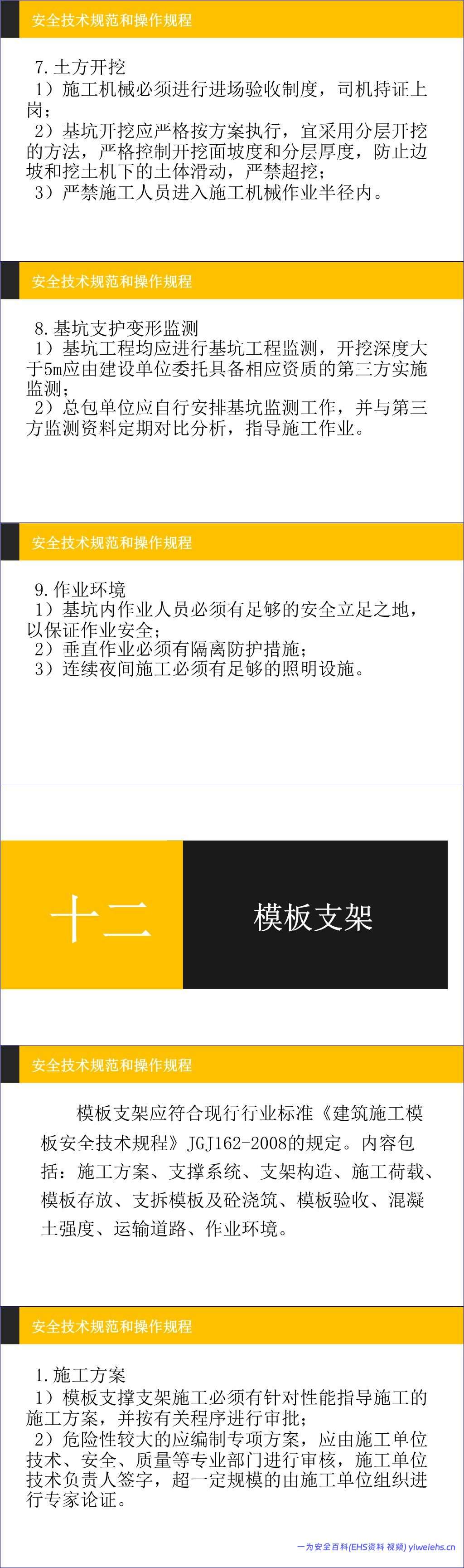

模板支架(JGJ162)
搭设高度≥5m 属于危大工程,≥8m 为超规模危大工程,需专家论证;立杆底部加垫板、扫地杆全覆盖,立柱采用对接连接,顶部配可调托撑;支架四周、内部满布剪刀撑;浇筑、拆模前专项交底,拆模必须出具混凝土强度检测报告,办理拆模审批手续,拆模区域围挡警戒。

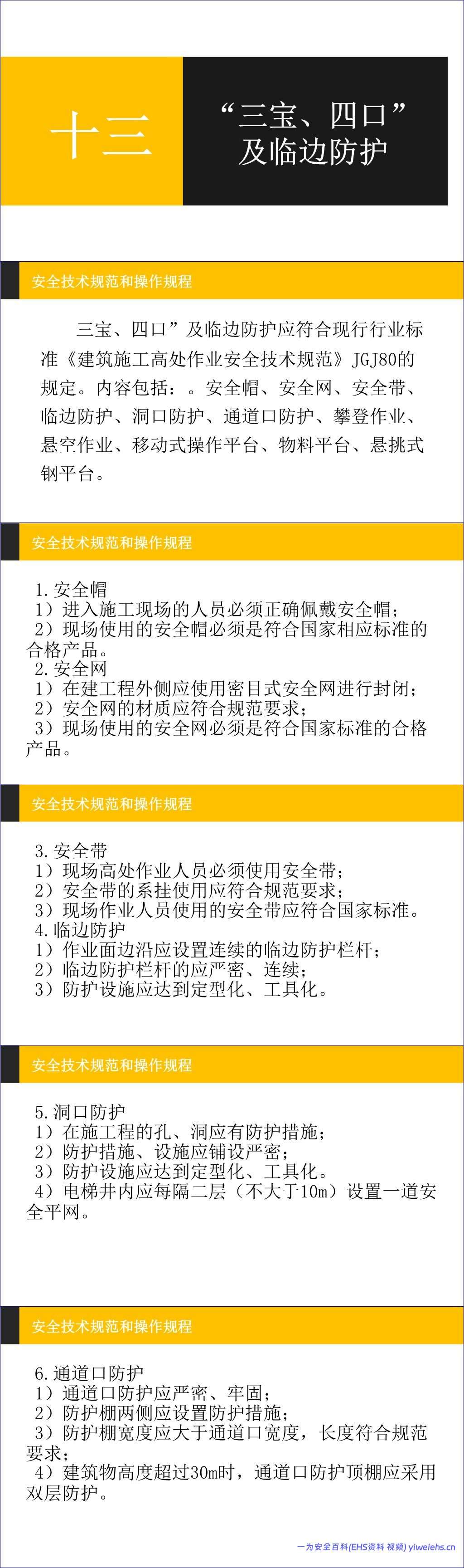

五、三宝四口五临边防护(JGJ80)
三宝:进入现场全员规范佩戴合格安全帽;高处作业系挂安全带,遵循高挂低用;建筑外立面全覆盖密目安全网。
四口、临边:楼层洞口、电梯井、通道口全部采用定型化工具式防护,电梯井每隔两层(不超 10m)架设安全平网;建筑物高度超 30m,通道防护棚做双层防护;阳台、楼板、基坑等临边搭设连续防护栏杆。
登高 / 悬空作业:梯子底部稳固,折梯夹角 35°~45°;悬空作业必须搭设可靠操作平台;移动式操作平台面积≤10㎡、高度≤5m;悬挑钢平台单独受力计算,两侧双道钢丝绳拉结,标注限载标牌。

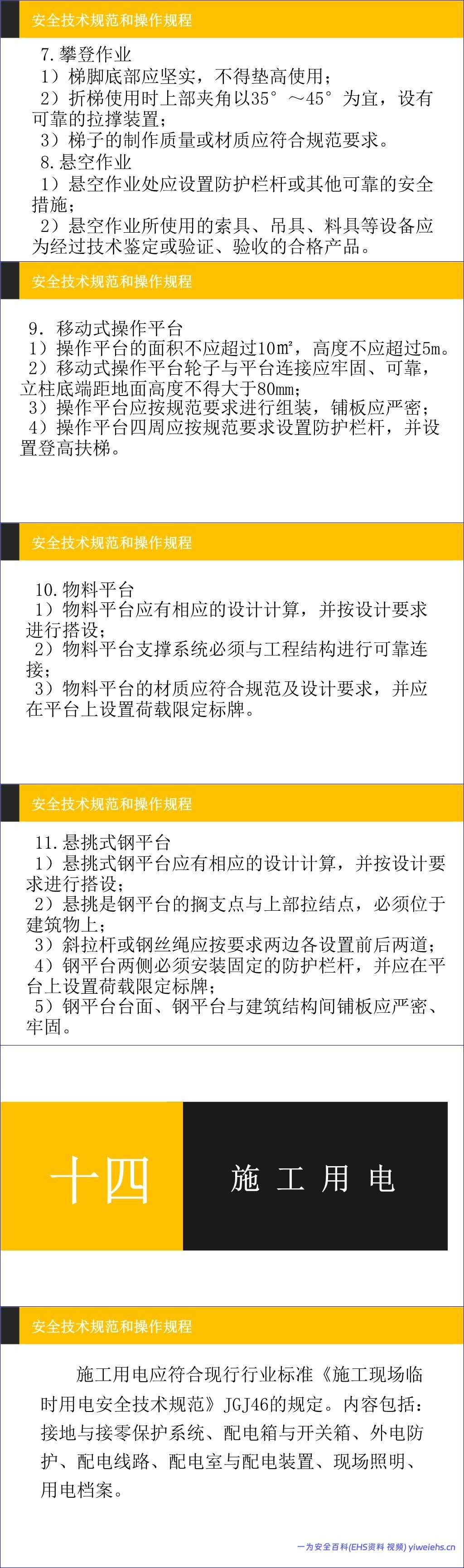

六、施工现场临时用电(JGJ46,施工现场临时用电核心要求)

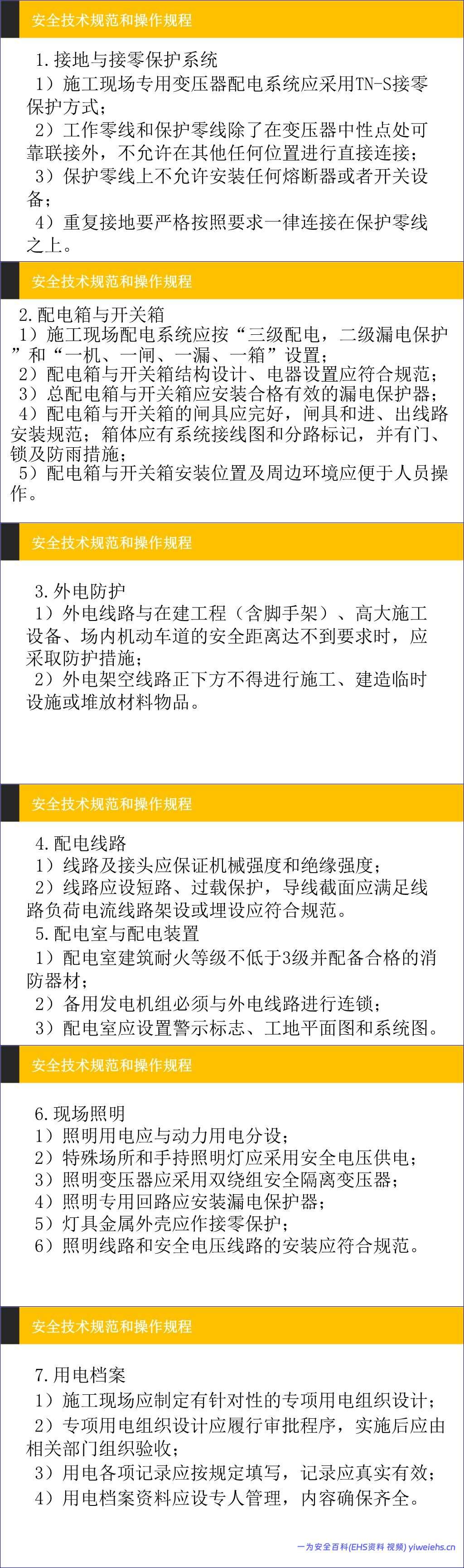

配电系统统一采用 TN-S 三相五线制,保护零线严禁加装开关、熔断器,多点重复接地;
严格执行 “三级配电、两级漏电保护、一机一闸一漏一箱”,配电箱上锁防雨,张贴系统线路图;
高压外电达不到安全距离时,搭设硬质隔离防护,架空线路下方禁止堆料、施工;
地下室、潮湿区域、手持照明采用安全隔离变压器供电,使用 36V 及以下安全电压;
单独编制临时用电专项方案,建立完整用电台账,所有配电设备定期检修记录存档。

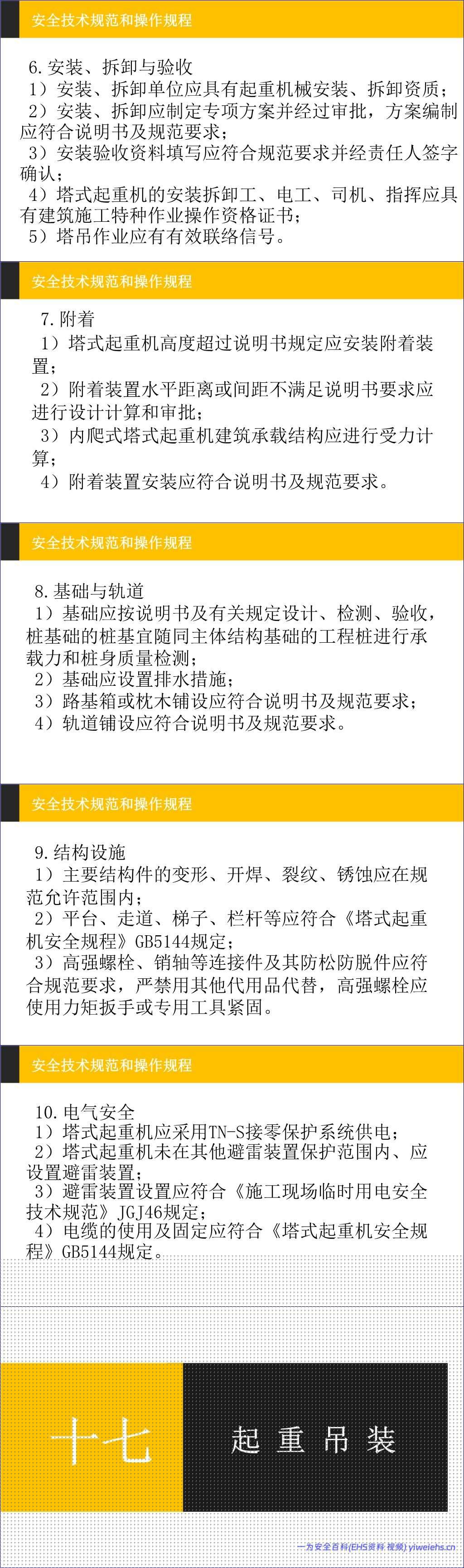

七、起重机械与起重吊装(起重机械安全)

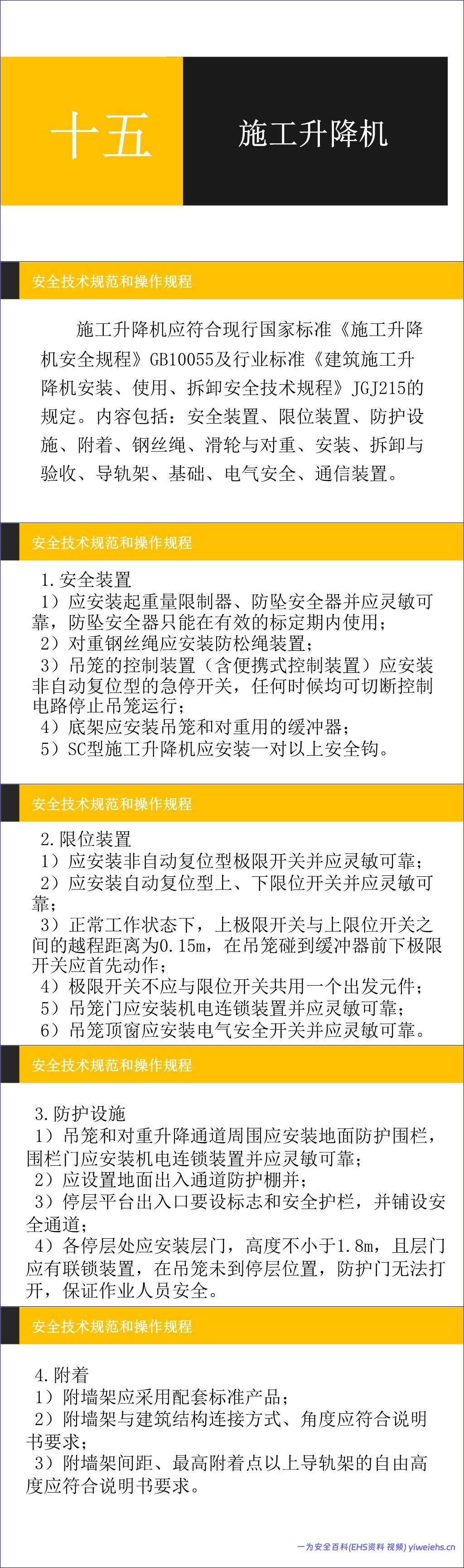

(一)施工升降机(GB10055、JGJ215)
起重量限制器、防坠安全器必须在校验有效期内;配备上下限位、极限开关、笼门机电联锁;楼层停层门高度≥1.8m,未到楼层无法开门;附墙架采用原厂标准件,导轨架垂直度定期校验;安装、拆卸人员持证上岗,安装完成全面验收签字。

(二)塔式起重机(GB5144、JGJ196)
力矩、起重量双重限位装置灵敏有效,吊钩配齐防脱绳保险;多塔作业编制防碰撞专项方案;附着装置按说明书间距安装,超高需单独受力验算;轨道、基础做好排水,金属结构定期检查裂纹锈蚀;整机做 TN-S 接零保护,高于周边建筑装设障碍指示灯、避雷装置。

(三)起重吊装工程
单件起吊 100kN 及以上属于超规模危大工程,需专家论证;吊装机械验收登记合格方可使用,钢丝绳、地锚、吊点严格按方案执行;司机、信号指挥双持证上岗;风力超过 12m/s、雨雪大雾天气停止吊装;作业区域设置警戒区,安全员全程旁站。
八、小型机具、卡具与现场防雷
钢筋机械、电焊机、搅拌机、振捣器等全部验收合格后方可使用,传动部位防护罩齐全;电焊机加装二次降压保护器,振捣器电缆长度控制在 30m 以内;
钢丝绳绳卡规范:根据绳径匹配 3~7 个绳卡,U 型卡扣压在绳头侧,预留安全弯方便检查滑移;禁止铁丝直接捆扎电缆;

防雷装置:塔吊、脚手架、高层设备高度达到对应雷暴日标准必须安装 1~2m 接闪器,冲击接地电阻≤30Ω;防雷接地和设备重复接地可共用接地体。

相关主题作品推荐
可能感兴趣的作品

在线客服

点击联系客服 点击联系客服

在线时间:09:00-18:00

微信扫一扫添加好友

微信扫一扫添加好友
微信号:yiweiehs66

请直接说出你的问题!

客服邮箱 fuwu@yiweiehs.cn

微信公众号

微信扫一扫关注公众号

一为安全百科

微信扫一扫关注公众号
搜索
