这份《交叉作业安全管理培训.pptx》是面向施工现场管理人员、一线施工人员的实操安全培训课件,全篇围绕交叉作业全流程安全管控展开,从基础定义、风险危害、管控原则、现场落地措施到地铁工程典型工序交叉管理完整拆解,通俗易懂,贴合工地真实作业场景。
一、交叉作业基础认知
定义与判定标准

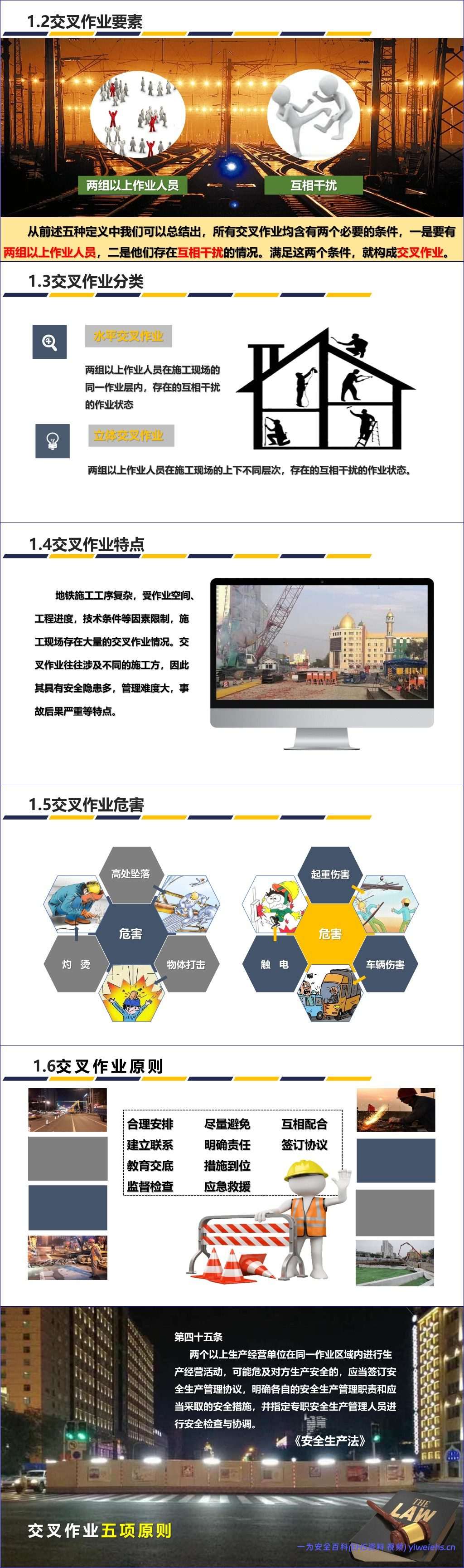

目前行业没有唯一权威定义,课件整合了 5 类通用解释,提炼出判定交叉作业的两个硬性条件:同一区域内存在两组及以上作业人员、不同班组施工行为会互相干扰,只要同时满足这两点,就属于交叉作业。
按作业空间分成两类:一是立体交叉,多层上下同步施工(外墙多楼层抹灰、基坑多层吊装都属于这类,坠物风险最高);二是水平交叉,同一平面多个工种同时干活(道路管线开挖 + 交通疏导、钢筋绑扎 + 材料运输)。
行业突出特点
像地铁这类工地工序多、场地狭小,经常多家单位、不同工种挤在一片区域施工,直接造成三大痛点:安全隐患扎堆、多方协调难度极大,一旦出事物体打击、高处坠落等事故后果会特别严重。
高频安全危害类型
现场最容易发生 6 类事故:高处坠落、物体打击、灼烫、起重伤害、车辆碰撞、触电,基本覆盖工地交叉施工全部风险点。
法定 + 现场双重管控原则
《安全生产法》第四十五条明确要求:多家单位同区域施工,必须签安全管理协议,划定各自责任、安排专职安全员统一协调。课件在此基础上细化 5 条实操准则:尽量错开施工减少交叉、进场前书面提交交叉作业通知单、多方提前沟通交底、全员安全培训到位、全程动态巡查隐患;土石方、动火焊接、起重吊装、脚手架搭设等高危作业,必须提前书面告知相邻班组。
二、施工现场交叉作业普遍存在的 4 大乱象
各班组只顾自己施工,开工前完全不沟通,预判不到对周边工种的影响;
为赶工期同一时间段塞进过多工种,作业空间严重超负荷;
先完工班组直接离场,不做好工序交接,擅自改动设备状态,给后续施工埋坑;
多分包、多单位混合作业,没有统一负责人,安全责任互相推诿,管理制度不统一。
三、分阶段安全防范措施(核心实操内容)

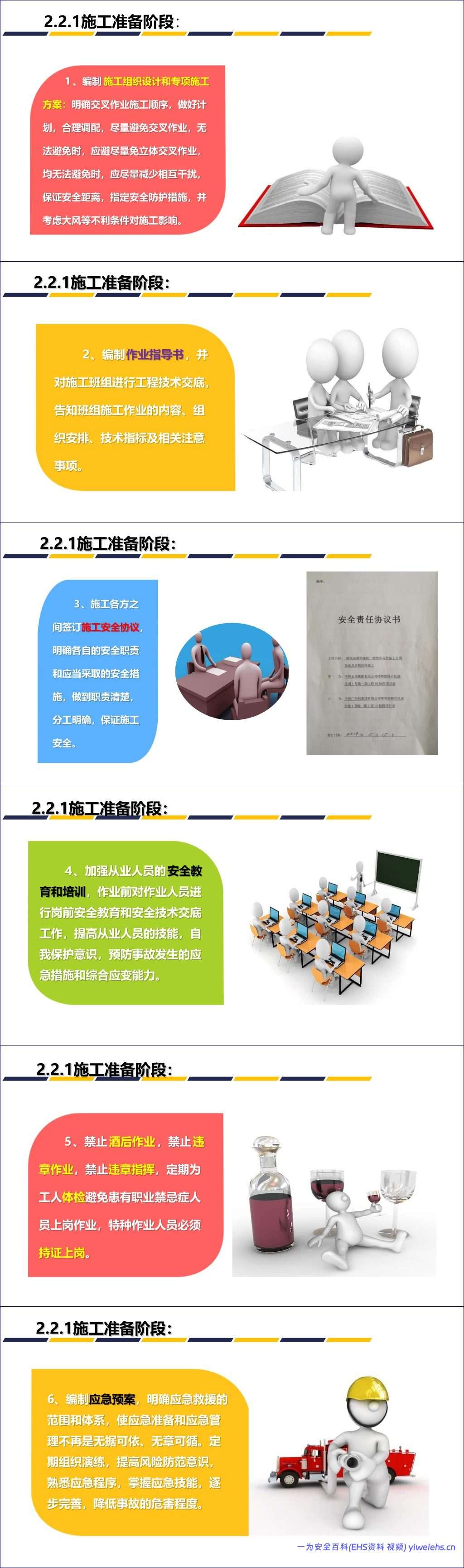

(一)施工准备阶段(事前预防,从源头控风险)
编制专项施工方案,合理排布工序,能避开交叉就避开,避不开就拉开安全距离,提前做好大风等恶劣天气防护预案;
编写作业指导书,给各班组做专项技术 + 安全双交底;
不同施工方签订书面安全责任协议书,把防护职责写清楚;
全员岗前安全教育培训,落实 “四不伤害”,特种作业人员必须持证;
严管人员状态:严禁酒后上岗、违章指挥、违规操作,定期体检筛除职业禁忌症工人;
编制交叉作业事故应急预案,定期组织演练,让工人掌握逃生、抢险操作。

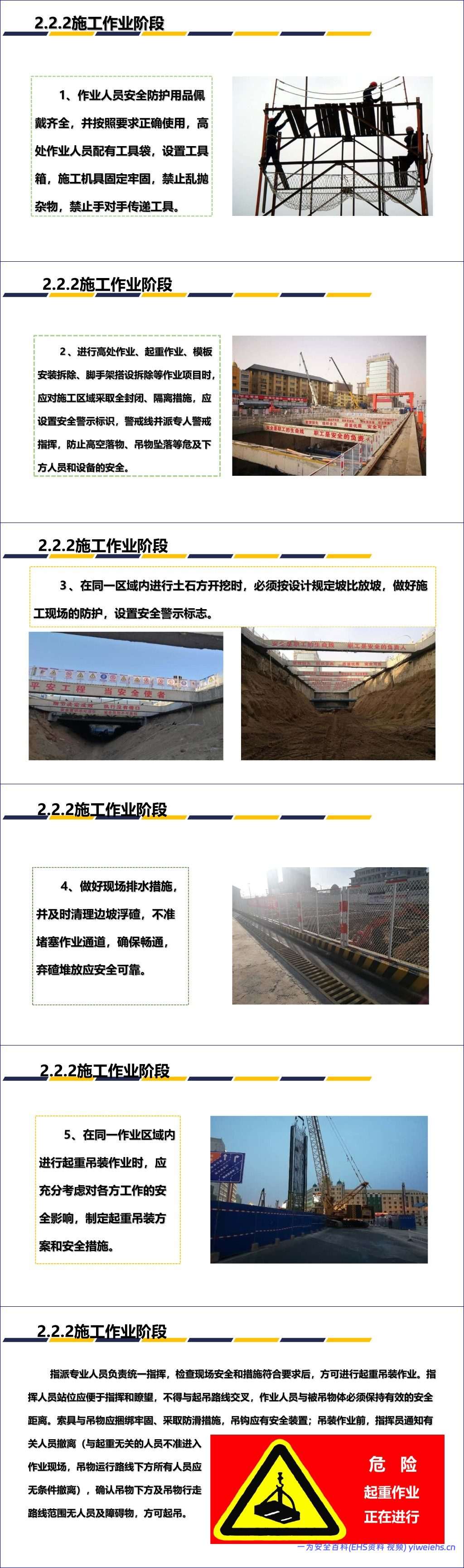

(二)施工作业阶段(事中管控,动态消除隐患)
个人防护硬性要求:劳保用品全套规范佩戴,高处作业配工具袋,禁止抛掷、手递传递工具;
高危作业隔离围挡:高处、起重、搭拆脚手架作业,现场拉警戒线、挂警示标识、安排专人看守,禁止无关人员进入下方区域;
基坑土石方开挖:严格按设计放坡,边坡堆载合规,及时清理浮土、完善排水,作业通道全程保持畅通;
起重吊装管控:专人统一指挥,吊物下方全面清场,索具加固防滑,吊装前通知周边班组撤离;

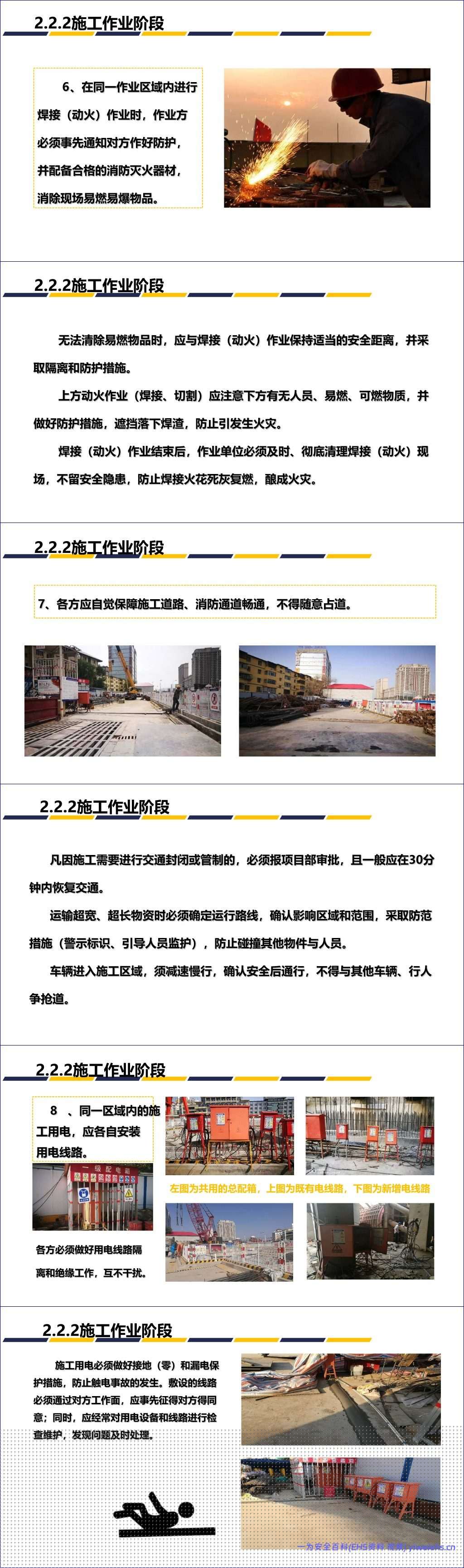

动火焊接作业:提前清理周边易燃易爆物,无法清理就做防火隔离,配备灭火器,完工后反复排查,杜绝焊渣复燃起火;
场地与交通管理:消防、施工通道不能堆放材料堵塞,占道施工提前报备,限时恢复;场内车辆减速慢行,大件运输专人引路;
临时用电规范:各班组单独布设线路,做好绝缘、接地、漏电保护,跨对方场地走线必须提前征得同意,每日巡检线路破损问题;
现场文明共管:所有施工单位共同保持场地整洁,材料分区稳固堆放,设备检修设置警示,防止他人误操作。
四、地铁工程典型工序交叉作业现场管理
课件以城市地铁施工为实例,列举 4 类高频交叉场景,配套落地防护手段:

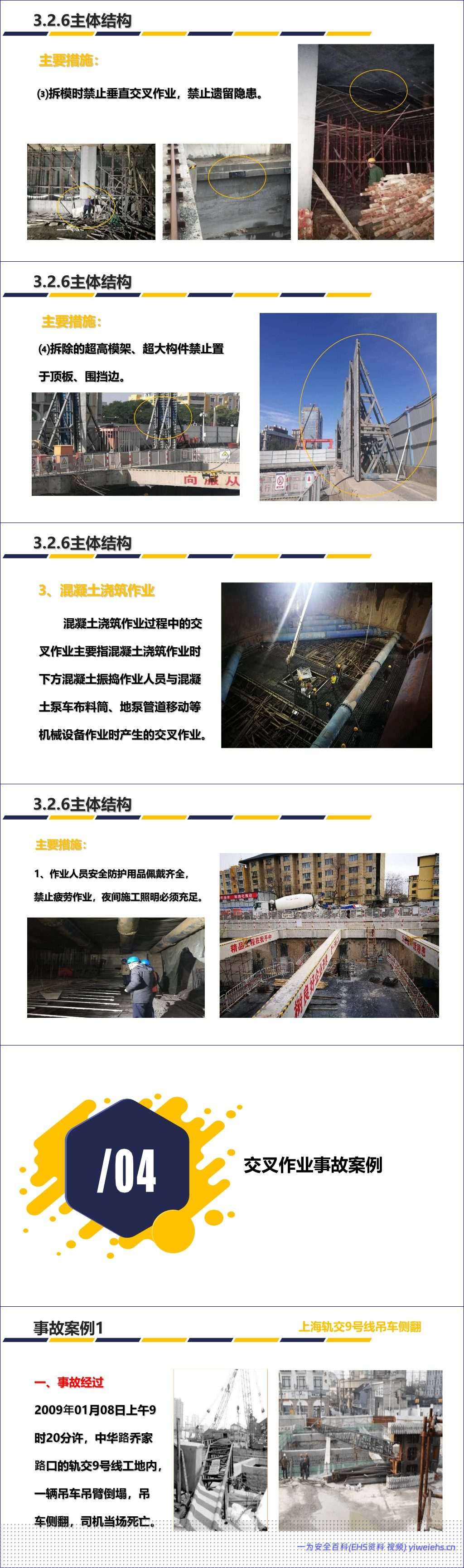

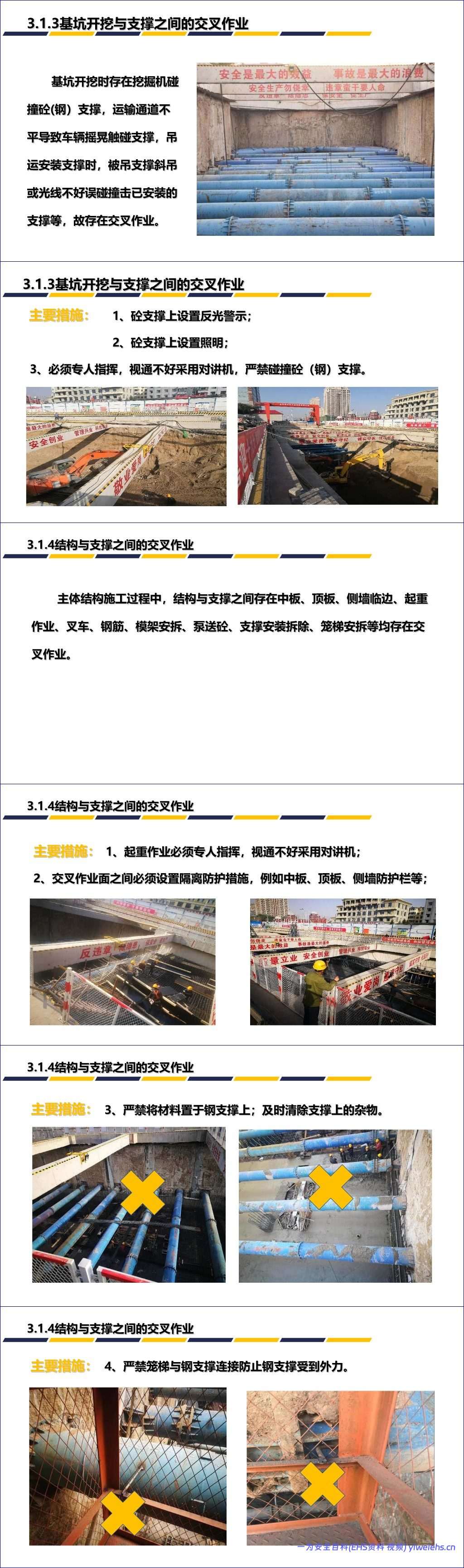

基坑开挖与支撑交叉:开挖同步架设支撑,上下分层施工做好硬质隔离网,防止坠物;

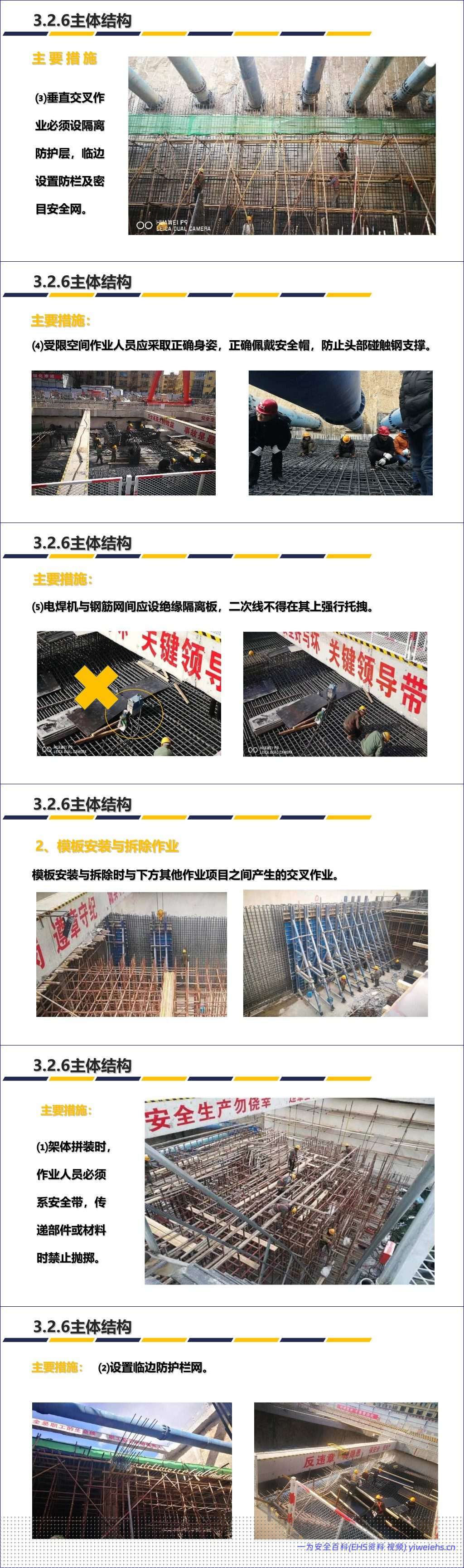

结构施工与支撑拆除交叉:分段拆除、分段浇筑,拆除区域划定警戒区;

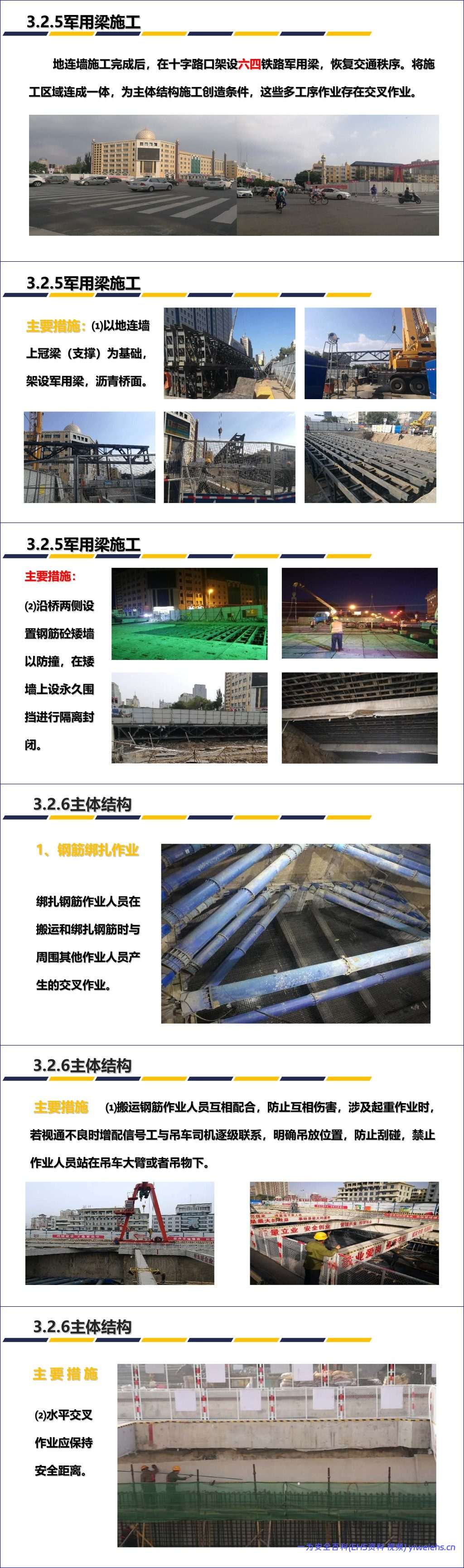

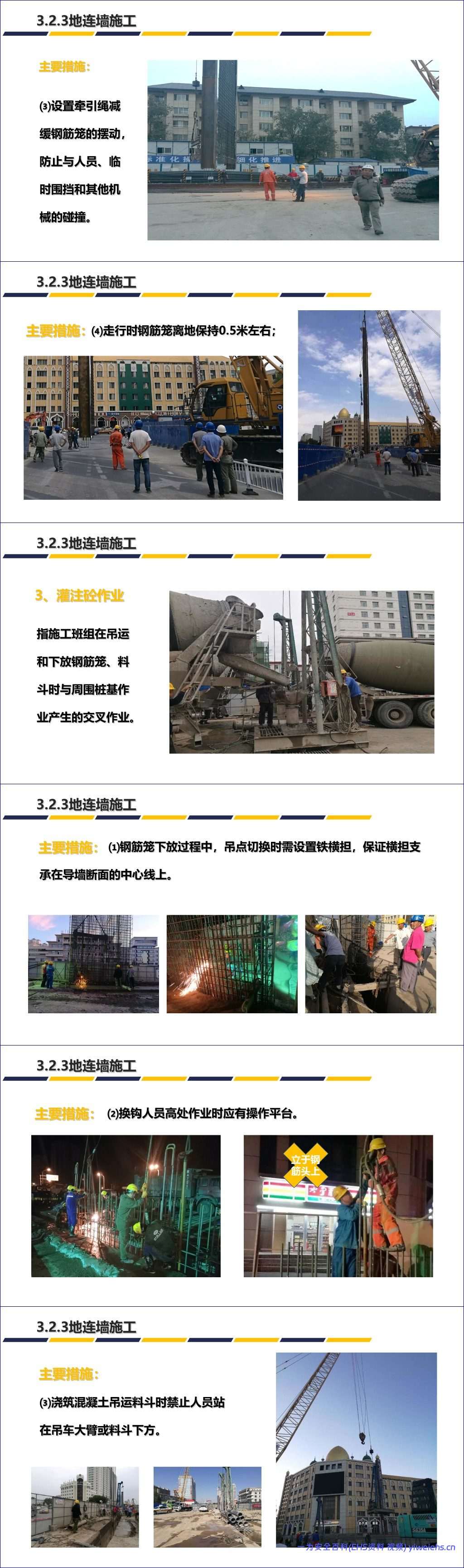

地连墙施工与交通疏解交叉:围挡全封闭,夜间加装警示灯,安排交通疏导员;

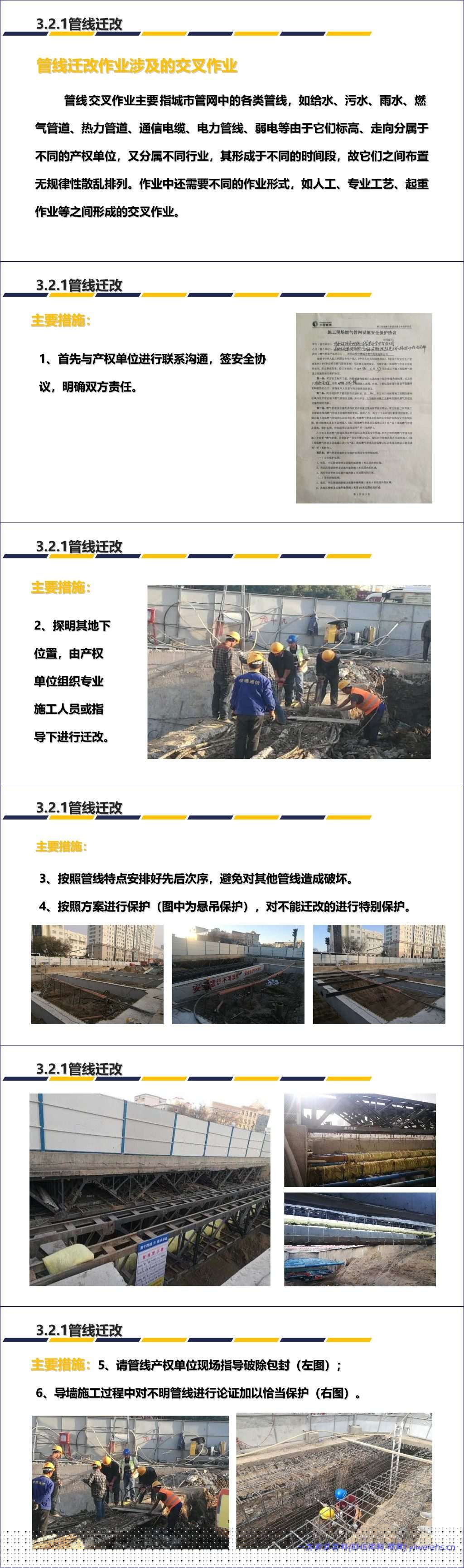

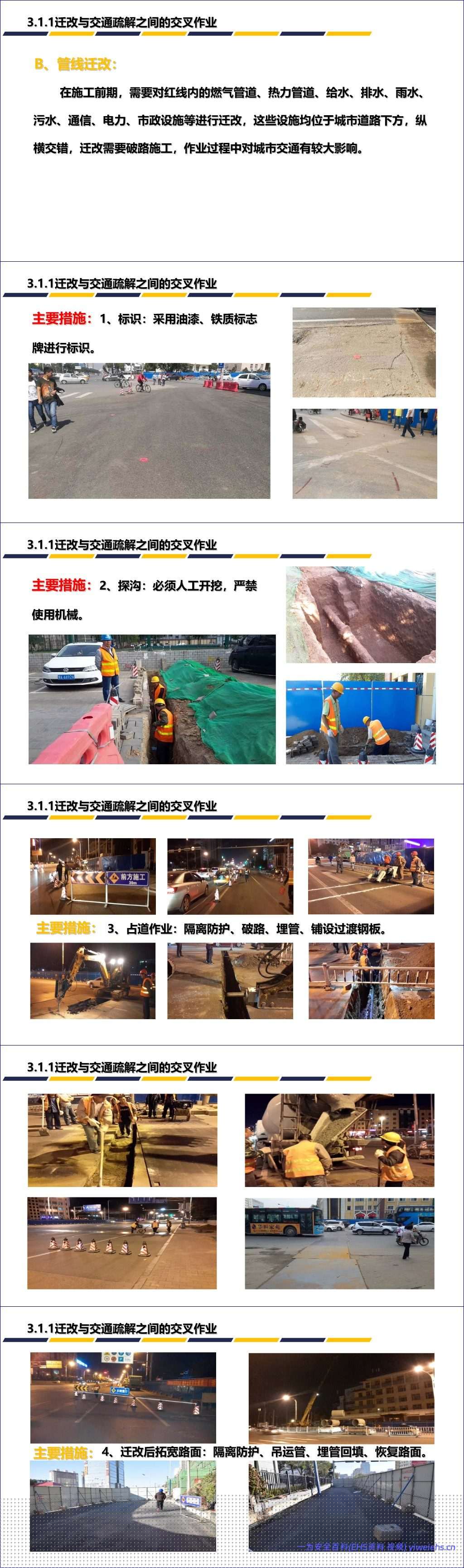

管线 / 绿化迁改与交通疏解交叉
绿化迁移:锥桶、警戒带隔离,工人穿反光背心,完工后裸土盖防尘网;

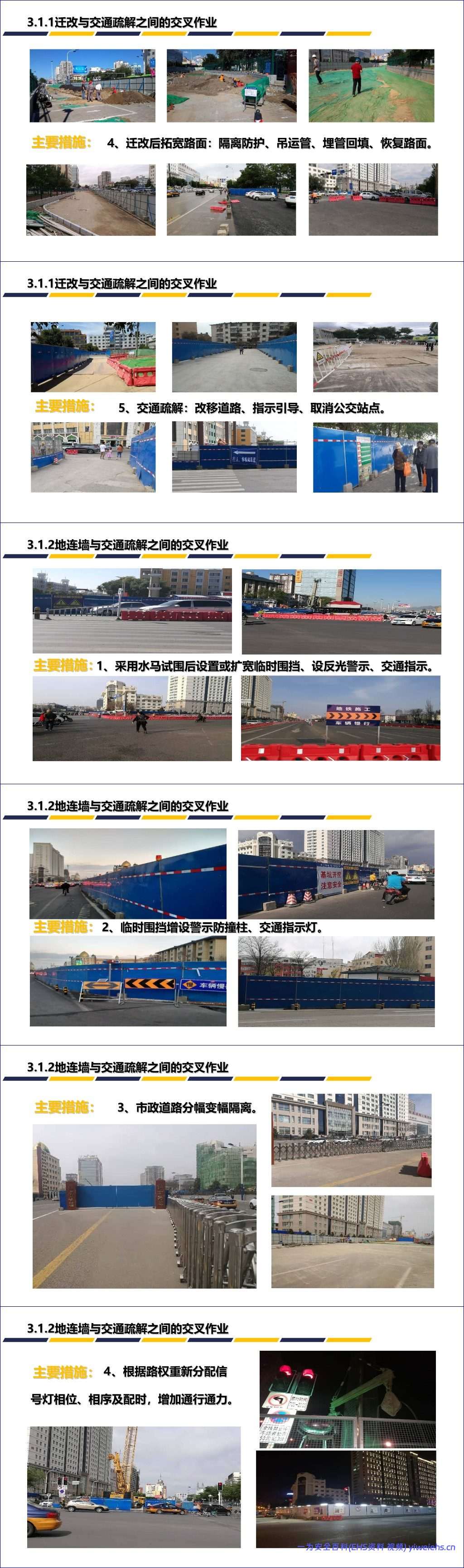

管线迁改:路面标注管线点位,探沟必须人工开挖,严禁机械直挖;占道施工铺设临时钢板,夜间摆放施工警示牌,分时段错峰施工减少拥堵。
五、整体培训价值
这份课件兼顾法规条文和工地一线实操,先讲理论概念、再点出现场常见问题,分事前、事中给出可直接落地的防护办法,还结合地铁道路施工真实场景举例,不管是项目管理人员用来做制度管控,还是给工人做班前安全培训都适配,能有效降低交叉作业物体打击、触电、起重类安全事故发生率。
